Связывание строки контракта (ИСК) со структурой проекта

Можно связывать несколько строк контракта (ИСК) с проектом ( структура элементов/ структура работ). Это позволяет отслеживать прямые затраты, сравнивать доходы, а также оценивать косвенные расходы (такие, как управление проектом или тестирование) на уровне ИСК. Данная функциональность применима для всех типов контракта ( Фиксированная цена, Время и материалы и Возмещение затрат, см. Типы контрактов для дополнительной информации).

Соответствующие затраты показываются в сеансах Операции с затратами (tpppc2100m000) и Финансовые операции (tpppc2100m100).

Примечание
  • Вы можете привязать определенную проектную разметку (элемент/работа) только к одной строке контракта.
  • Вы не можете привязать проект к нескольким строкам контракта, если типы контракта отличаются, так как у проекта может быть только одна опция признания дохода.
Пример

[...]

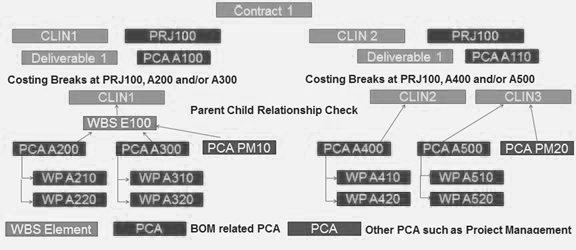

Контракт с двумя строками контракта (CLIN1 и CLIN2) связан с проектом PRJ100. Каждый CLIN имеет работу типа Контрольный счет, связанную с выходным результатом. Однако, вы можете только просматривать единицы затрат, относящиеся к работам, связанным с выходным результатом, поскольку другие работы, записывающие единицы затрат, не связаны с CLIN. Элемент РСР (РСР E100) является родителем для PCA200, PCA300 и PCA PM10. Работы (WP A210, A220, A310, A320) записывают затраты, которые относятся к разбивке единиц затрат. Так как связь между элементом РСР или работами и CLIN отсутствует, Infor LN не может определить, какой CLIN должен быть связан с единицами затрат этих работ.

Следовательно, для проекта PRJ100 с работой PCAA100 элемент РСР E100 связан с CLIN1, и фактически все уровни ниже E100 также связаны с CLIN1, позволяющие вам видеть все соответствующие затраты.

Для проекта PRJ100 с работой PCAA100 вы можете связать определенные работы с определенными CLIN, в случае, если элемент РСР (РСР E100) не рассматривается.

Связывание ИСК с элементом

ИСК может быть связано с несколькими выходными результатами и каждый выходной результат связан с элементом, что позволяет вам просматривать единицы затрат по выходному результату. Однако, только элементы, у которых отмечены уровни контроля затрат в сеансе Параметры Проекта (tppdm0100s000), связываются с ИСК, так как единицы затрат могут быть собраны только для таких элементов.

Связывание ИСК с работой

Только Работы типа Контрольный счет и Рабочий пакет могут быть связаны с ИСК, так как эти работы записывают фактические затраты проекта.

Infor LN связывает все работы, не связанные с выходным результатом ИСК, с соответствующей строкой контракта. Можно сопоставить РСР работ типа элемент с ИСК, поскольку по умолчанию контрольные счета связаны с элементами РСР .

Если элементы РСР не используются, Infor LN определяет ИСК, применимый к рабочему пакету, на основе отношения родитель/потомок между контрольным счетом и рабочим пакетом.

Связывание структур элементов и работ

Проект может контролироваться и по элементам, и по работам. Можно связывать элемент со структурой элементов, а затем добавить работы, если требуется. Если элементы связаны с работой, по которой контролируются затраты, и элемент, и работа по умолчанию связываются со строкой контракта.

Примечание

Когад взаимосвязи элемента и работы не указаны, только элементы, по которым контролируются затраты, могут быть связаны с ИСК.

Процедуру связывания строки контракта (ИСК) со структурой проекта см. в Как связать ИСК со структурой проекта.
