Графики участковГрафики участков указывают момент поставки на цеховой склад компонентов сборки, необходимых для работы конкретного участка (сегмента) линии. Для каждого сегмента линии задается диапазон периодов выхода с линии. Для каждого периода планируется дата, на которую требуются компоненты сборки. В результате каждый вариант исполнения, у которого требуемая дата выхода с линии попадает в один из этих периодов, требует поставки компонентов сборки на соответствующую дату. Преимущества использования графиков участков в том, что потребности в компонентах сборки могут быть определены на основе графика, если только известна требуемая дата выхода с линии для варианта исполнения и участок для компонентов сборки. Для сравнения приводится процедура без использования графиков участков:
Графики участков используются для приближенного планирования потребностей в сборочных компонентах, особенно для отдаленного будущего, то есть для периодов, выходящих за временные границы распределения, но не выходящие за временные границы спроса. Однако эти графики покрывают целиком весь период внутри временных границ спроса, включая временные границы распределения. Графики участков можно увидеть в сеансе Графики участка (tiapl4500m000). Потребности в компонентах сборки для варианта исполнения, чьи требуемые даты выхода с линии попадают во временные границы распределения, распределяются модулем Управление сборкой для каждой рабочей зоны на линии в сеансе Построение распределения (сервер) (tiasc7240m001). Потребности в сборочных компонентах для варианта исполнения, чьи требуемые даты выхода с линии попадают во временные границы спроса, рассчитываются в сеансе Расчет потребности в сборочных компонентах (tiapl2221m000) для участков одновременно для целого диапазона вариантов исполнения. Это упрощенный расчет, быстро дающий результат для больших объемов. Временная граница распределения задается в детальном сеансе Параметры Управления сборкой (tiasc0100m000). Горизонт спроса определяется в детальном сеансе Параметры Планирования сборки (tiapl0500m000). Графики участков задаются следующим образом:

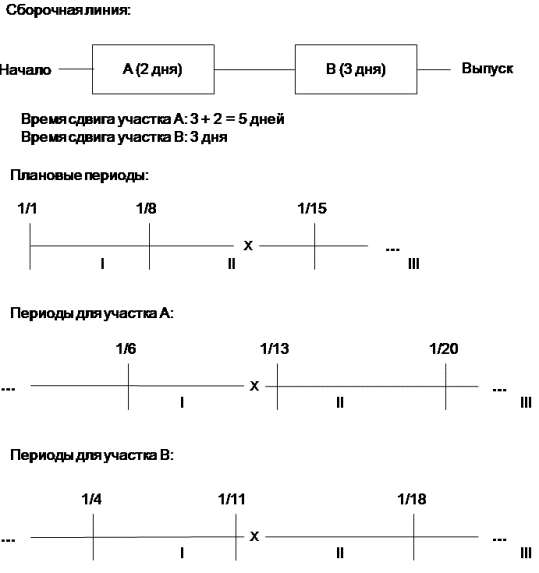

Пример Представим сборочную линию и плановые периоды со следующими характеристиками:
Если участки смещены, время сдвига для участка A составляет пять дней. Время сдвига для участка B - три дня. Теперь времена сдвига для этих участков добавляются к времени начала плановых периодов. В результате для планового периода 1 и сегмента A создается новый период, который начинается 6 января в 00:00:00, т.е. по истечении пяти дней времени сдвига для участка A, которые были добавлены к дате 1 января, 00:00:00. Второй период начинается 13 января в 00:00:00, поскольку это первый момент по истечении пяти дней - времени сдвига для сегмента A, добавленных к началу периода 2, т.е. к 8 января, 00:00:00. Таким образом, первый период оканчивается 12 января в 23.59:59. Для планового периода 1 и участка B создается новый период, который начинается 4 января в 00:00:00, поскольку это первый момент после трехдневного времени сдвига для участка B, добавленного к 1 января, 00:00:00. Второй период начинается 11 января в 00:00:00, т.е. по истечении трех дней (время сдвига для участка B), добавленных к началу планового периода 2, т.е. к дате 8 января, 00:00:00. Таким образом, первый период оканчивается 10 января в 23:59:59. Теперь, если имеется вариант исполнения с требуемой датой выхода с линии 12 января, эта дата попадет в период I для участка A, но в период II для участка B. В результате сборочные компоненты, которые требуются на участке A, нужны на дату начала планового периода I, т.е. 1 января. Сборочные компоненты, необходимые для участка B, нужны на дату начала планового периода II, т.е. 8 января. На следующем рисунке дата 12 января помечена значком X. Примечание Поскольку периоды для участков начинаются в будущем, возникает проблема в том случае, если требуемая дата выхода с линии для варианта исполнения оказывается более ранней, чем первый период для участка. Предположим, в предыдущем примере требуемая дата выхода с линии - 3 января. Это, разумеется, не нормальная ситуация, поскольку это означает, что у вас имеется долг по сборке, но такое бывает. Чтобы решить эту проблему, придется оставить первый период без даты начала. В результате, если вы взглянете на график, вы увидите, что поле Плановая дата выхода От пустое, если речь идет о первом периоде участка. В результате Дата планирования этой записи будет применена ко всем потребностям в компонентах сборки вплоть до Плановая дата выхода До. Немаловажно, что в сеансе Расчет потребности в сборочных компонентах (tiapl2221m000) используется самый свежий график. При изменениях некоторых типов требуется обновление. Иногда эти изменения определяются в сеансе Расчет потребности в сборочных компонентах (tiapl2221m000), и график обновляется автоматически. Однако в некоторых случаях необходимо ручное обновление. График можно обновить вручную при помощи команды Обновить в меню соответствующий сеанса Графики участка (tiapl4500m000), или же можно выбрать флаг Обновить график участка в сеансе Расчет потребности в сборочных компонентах (tiapl2221m000), чтобы инициировать обновление при выполнении сеанса. Обновление графика требуется в следующих случаях:
| |||
