Расчет производственных циклов в Планировании предприятияВ Планирование предприятия можно задать циклы для запланированных производственных заказов двумя способами:
Какой из методов использует система LN, зависит от значения, указанного в поле Горизонт операций сеанса Детали планирования изделия (cprpd1100m000). Обычно система LN планирует производственный заказ на основе маршрута, посекундно. При использовании фиксированного цикла степень подробности меньше: он выражается в рабочих днях и не зависит от количества. С другой стороны, использование фиксированных циклов ускоряет расчеты. Для долгосрочного планирования степень подробности, который дает основанный на маршруте метод, зачастую является излишней. Фиксированный цикл - это подходящее приближение в следующих случаях:
Горизонт фиксированного цикла В Планирование предприятия можно установить горизонт фиксированного цикла. В поле Горизонт операций в сеансе Детали планирования изделия (cprpd1100m000) можно задать число рабочих дней до начала горизонта фиксированного цикла. Значение в этом поле используется следующим образом:
Важно! Если поле Горизонт операций равно нулю, то вы не сможете передать сгенерированные запланированные заказы на уровень выполнения, т.к. Планирование предприятия не привязывает к запланированному заказу операции маршрута. Эту настройку можно использовать только для моделирования. Примечание Если значение в поле Горизонт операций больше нуля, Планирование предприятия округляет начало горизонта фиксированного цикла до конца планового периода. В результате горизонт фиксированного цикла в действительности начинается в следующем плановом периоде. Дата начала запланированного заказа определяет, попадает ли заказ в горизонт фиксированного цикла или в промежуток до начала горизонта. Если вы применяете планирование назад, Планирование предприятия сначала применяет предварительное обратное планирование, используя фиксированные циклы. Полученная предварительная дата начала проверяется относительно горизонта фиксированного цикла. Если эта дата начала попадает до горизонта фиксированного цикла, Планирование предприятия повторяет расчет с детальными данными маршрута. Прежде чем в Планирование предприятия выполняется фактическое планирование цикла, дата окончания заказа сдвигается с учетом следующих компонентов цикла:
Планирование цикла при помощи фиксированного цикла Если дата начала заказа располагается после горизонта фиксированного цикла, цикл производственного заказа всегда совпадает с циклом заказа из сеанса Изделие - Производство (tiipd0101m000). Можно ввести значение в поле Цикл заказа в сеансе Изделие - Производство (tiipd0101m000) или позволить системе LN заполнить это поле автоматически. Если вы выбираете автоматическое заполнение, нужно выполнить сеанс Обновление циклов заказов (tirou1202m000), чтобы в Планирование предприятия рассчиталось значение. В Планирование предприятия фиксированный цикл планируется на основе календаря единицы предприятия, к которой относится изделие. Этот процесс планирования состоит из следующих шагов:

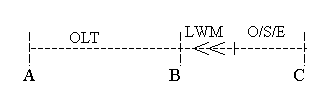

Рис. 1: Планирование цикла при помощи фиксированного цикла ![]() Рис. 1
Планирование цикла при помощи подробных данных маршрута Если дата начала заказа предваряет горизонт фиксированного цикла, в Планирование предприятия для расчета цикла заказа используются подробности маршрута, а затем этот цикл заказа используется для расчета даты начала заказа. Планирование предприятия извлекает данные маршрута из модуля Технологический маршрут в Производство. Для каждого изделия можно задать серию маршрутов, а для каждой комбинации изделия/маршрута нужно задать операции. Какой маршрут будет использовать система LN- зависит, помимо прочего, от:

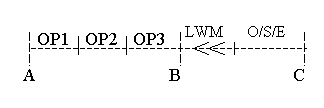

Когда Планирование предприятия выберет маршрут, можно переходить к расчету цикла, состоящего из серии циклов отдельных операций. Чтобы рассчитать циклы операций, Планирование предприятия извлекают из сеанса Операции маршрутов (tirou1102m000) следующие данные об операциях: Планирование предприятия рассчитывает циклы операций по следующей формуле: Цикл операции = Время ожидания + Время цикла * количество + Время задержки + Время перемещения Рис. 2: Планирование цикла при помощи подробных данных маршрута ![]() Рис. 2
| |||||||||||||||||||||||||||
