基于时间的工作负荷调整和进度计划

对于基于时间的工作负荷调整,会使用活动的计划开始和结束时间以在某个组集中的组之间分配活动。

LN 会基于最晚的结束时间对活动进行排序,然后首先分配结束日期“最早”的活动。

示例

必须执行工作负荷计划的 7 项活动(按最晚完成时间排序)。可提供 3 名工程师处理这些活动。

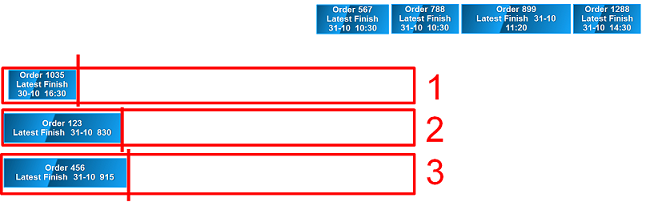

订单 1035 的结束日期最早,所以此活动分配给组 1。

随后,将活动分配给组 2 和组 3。每次将一个活动分配给一个组,并且要考虑组的结束时间。

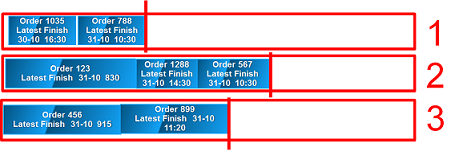

组 1 的结束时间最早。因此,随后的活动会分配给组 1。

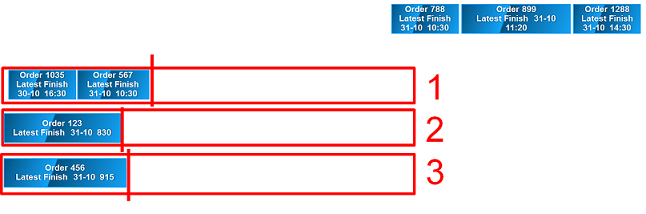

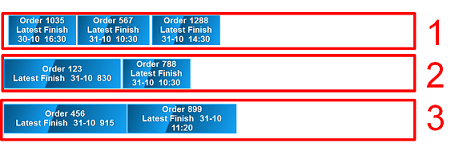

组 2 的结束时间最早,紧接着是组 3。因此,随后的活动会分配给组 2 和组 3,以此类推。

基于时间的进度计划(余量优化“遵循最早时间”)

如果在资源计划参数 (tsspc0101m000)进程中为服务订单、工作单和计划活动选中了遵循最早起始时间复选框,则在计划中可以存在间隔或余量。您可以将余量控制在最小量。将活动添加至组时,首选具有最小余量的组。因此,选择组可能与上面示例中指定的选择不同。

示例

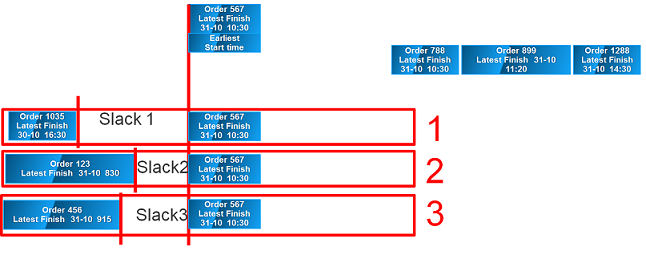

订单 567 的活动可以分配给组 1、2 或 3。将活动分配给组 2 时,相比组 1 和组 3,余量时间较少。因此,将活动添加至组 2 是首选。

但是,如果不考虑其他可能性,这可能也会导致产生更多余量时间。因此,LN 会检查其他选项是否也可以将余量最小化。其他选项就是在余量时间期间开始时以及在以下时间点之前分配活动

  • - 订单 567 的最早起始时间点
  • - 订单 567 的最晚起始时间点(最晚起始时间点 = 最晚结束时间 - 持续时间)。

鉴于此,订单 567 可以分配给具有余量的组 1、2 或 3。假设因最晚结束时间订单 567 无法移至未来使用。

LN 会检查 3 个选项:

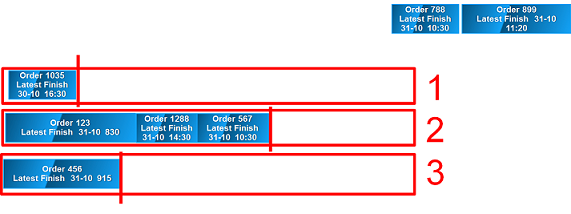

  • LN 填补组 1 中的余量之后的剩余余量 - 用其他正好适合 10 分钟的时间余量期间的活动填补余量期间之后的剩余余量
  • LN 填补组 2 中的余量之后的剩余余量 - 不可能在组 2 余量期间安排“待计划”活动。剩余余量为 1 小时。
  • LN 填补组 3 中的余量之后的剩余余量 - 订单 1288 完全适合,可以使剩余余量为 0 分钟。因此,对于订单 1288,组 3 是首选选项,随后是约束订单 567。

余量最小化之后,按正常逻辑会假设:

遵循最晚时间

因为计划的逻辑基础是“前进式计划”,所以相比遵循最早时间,遵循最晚时间对计划造成的影响较小。

  • 如果在资源计划参数 (tsspc0101m000)进程中为服务订单、工作单和计划活动选中了遵循最晚结束时间复选框,LN 则会将活动分配到计划中,并会在超出最晚结束时间时显示警告消息。
  • LN 仅在遵循最晚结束时间的情况下,才会将活动分配给计划。否则,活动会列为异常。
