Совокупные циклы заказа и горизонтыДля каждой плановой единицы следует задать горизонт заказа и горизонт планирования. Горизонт заказа - это временной интервал, в течение которого Планирование предприятия генерирует запланированные заказы и разбивает зависимый спрос для всех компонентов, включенных в спецификацию изделия (СИ). Горизонт планирования - это интервал времени, в течение которого Планирование предприятия создает, планирует и разбивает зависимый спрос для всех компонентов родительского изделия, заданных в спецификации критических материалов. Если горизонты очень велики, это может привести к проблемам производительности. Если горизонты слишком короткие, это может привести к проблемам с разбиением материальных потребностей. Следовательно, принципиально важно правильно настроить горизонт заказа и горизонт планирования, поскольку они напрямую влияют на разбивку зависимого спроса. Поэтому в Планировании предприятия используется принцип совокупных циклов заказа. Принцип суммарных циклов заказа (COLT) применяется как: Общий суммарный цикл заказа (COLT) для изделия равен самому длинному из следующих циклов:
См. интерактивное руководство тему Пример: Суммарный цикл заказа (COLT), где подробно рассказано о принципах COLT. Некритический суммарный цикл заказа (некритический COLT) для изделия равен самому длинному из следующих циклов:
Система LN использует эти значения COLT для расчета минимальной длины горизонта заказа и горизонта планирования:

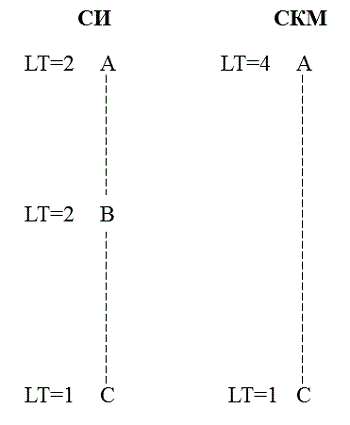

Для каждой конкретной плановой единицы можно увидеть и COLT, и некритический COLT в сеансе Детали планирования изделия (cprpd1100m000). В этом сеансе также есть флажок Автоматическое обновление горизонтов. Если выбрать этот флаг, а также команду Проверка горизонтов в меню соответствующий, можно перейти в сеанс Проверка горизонтов (cprpd1200m000). Когда нажимается кнопка Обновление в этом сеансе, пакет Планирование предприятия вычисляет каждое значение COLT. Примечание Если вы используете DEM Content Pack с Infor LN, мы рекомендуем применить мастер MPL0370 (Вычисление совокупного цикла заказа), чтобы вычислить совокупный (суммарный) цикл заказа. Этот предварительно определенный мастер можно выполнить из сеанса Помощники по Проектной модели (tgwzr4502m000) после того, как вы указали модель бизнес-функций для своей компании. Ниже приводится пример, в котором показана необходимость расчета COLT и некритического COLT. Пример Конченое изделие A включает в себя изделие B (цикл = две недели). Изделие B включает изделие C (цикл = две недели). Изделие C закупается у внешнего поставщика (цикл = одна неделя). Только изделие C является критическим компонентом для изделия A (цикл = четыре недели). ![]() Предположим, что настройки горизонта для A, B и C следующие:
Для изделия A имеется три заказа на продажу- X, Y и Z:
Как видите, зависимый спрос для заказа на продажу X на неделе шесть разбивается для компонента B на неделе четыре и для изделия C на неделе два. Зависимый спрос для заказа на продажу Y на неделе семь вообще не разбивается, поскольку горизонт заказа для компонента B заканчивается неделей четыре. Зависимый спрос для заказа на продажу Z на неделе восемь разбивается напрямую в компонент C на неделе четыре. Если вы сместите сценарий на одну неделю в сеансе Инициализировать, сместить и обновить сценарии (cprpd4200m000), зависимый спрос для компонента C, связанный с заказом на продажу Z, который теперь попадает на неделю семь, полностью исчезает. Если вы сместите сценарий еще на неделю, заказ на продажу Z придется на неделю шесть, а зависимый спрос появится вновь, теперь для компонентов B и C. Чтобы избежать таких случаев при планировании, система LN пользуется концепцией COLT. На основе этой концепции система LN может автоматически обновить и скорректировать минимальные значения для горизонта заказа и горизонта планирования, что очень важно для непротиворечивости планирования заказа и основного планирования. В Планировании предприятия используется набор основных правил, применяемых при использовании значений COLT в целях определения минимального горизонта заказа и минимального горизонта планирования. Эти правила разнятся в зависимости от деталей плановой единицы. Для критических изделий в основном планировании (см. сеанс Изделие - Заказ (tcibd2100m000)), имеющих основной план изделия, используются следующие правила:
Для критических в основном планировании изделий, не имеющих основного плана, Планирование предприятия использует следующие правила:
Для изделий, не критических в основном планировании, применяются следующие правила:
В сеансе Проверка горизонтов (cprpd1200m000) можно выбрать один из трех методов обновления в поле Метод обновления- таким образом указывается, как Планирование предприятия должно обновлять значения COLT и горизонты. Опции следующие:
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
