BDM oraz zapotrzebowanie

Do wyznaczenia zapotrzebowania i określenia hierarchii jego ważności LN wykorzystuje:

Zestawienie magazyn/pozycja

Przebieg BDM można wykonywać jedynie dla tych zestawień magazyn/pozycja, dla których zaznaczono pole wyboru Dostarczane bezpośrednio oraz ustawiono jedną z następujących opcji: BDM po przyjęciu lub BDM na magazyn.

Jeśli BDM jest wykonywane dla magazynu dostawczego, to LN uwzględnia jedynie zapotrzebowanie z innych magazynów (docelowych), dla których pole wyboru Dostarczane bezpośrednio jest zaznaczone i które są w relacji z magazynem dostawczym, jak zdefiniowano w sesji Struktury dostaw magazynowych (whinh6140m000).

Więcej informacji w temacie Struktury dostaw magazynowych.

Horyzont planowania dla BDM

Horyzont planowania dla zestawienia docelowego, zgodnie z definicją w sesji Dane pozycji wg magazynu (whwmd2510m000), określa zapotrzebowanie uwzględniane przy przebiegu BDM w magazynie dostawczym. Zapotrzebowanie dla daty wychodzącej poza horyzont planowania jest pomijane.

W sesjach Magazyny (whwmd2500m000) i Dane pozycji wg magazynu (whwmd2510m000) można zdefiniować dwa horyzonty planowania dla magazynu docelowego:

  • Horyzont planowania (BDM po przyjęciu)
  • Horyzont planowania (BDM w zapasie)

Jeśli horyzont planowania dla BDM dla magazynu docelowego WH2 i pozycji X wynosi 90 dni, to dla tego magazynu z opcją „Dostarczane bezpośrednio” uwzględniane jest zapotrzebowanie do 90 dni naprzód, bez względu na wszelkie ustawienia horyzontu planowania dla DMS dla magazynów dostawczych.

Uwaga
  • Horyzont planowania dla zestawienia magazyn docelowy/pozycja określa horyzont planowania uwzględniany dla przebiegu BDM wykonywanego w magazynie dostawczym.
  • W trakcie przebiegu BDM, dla horyzontu planowania uwzględniane są kalendarze magazynowe.
  • Jeśli horyzonty planowania dla BDM są (zbyt) krótkie, to duża część zapasu może trafić do magazynu dostawczego.
Typ zapotrzebowania BDM

Dla BDM może być uwzględniany typ zapotrzebowania z magazynów docelowych. W tym celu można określić dwa parametry typu zapotrzebowania w sesjach Magazyny (whwmd2500m000) i Dane pozycji wg magazynu (whwmd2510m000):

  • Typ zapotrzebowania dla BDM po przyjęciu
  • Typ zapotrzebowania dla BDM na magazyn

Dostępne są następujące typy zapotrzebowania:

  • Zlecenia magazynowe
  • Planowane operacje na zapasach
  • Planowane zlecenia
  • Prognoza

Zaznaczenie jednej z powyższych opcji spowoduje zaznaczenie wszystkich poprzednich. Przykładowo przy zaznaczeniu opcji Planowane zlecenia zostaną zaznaczone również opcje Zlecenia magazynowe i Planowane operacje na zapasach.

Uwaga
  • Ustawienie typu zapotrzebowania dla zestawienia magazyn docelowy/pozycja określa typy zapotrzebowania uwzględniane dla przebiegu BDM w magazynie dostawczym. Przykładowo prognozowane zapotrzebowanie może być uwzględnione dla jednego magazynu, a dla innego – już nie.
  • W pakiecie Planowanie dane prognozowania są przechowywane na poziomie klastra, a nie na poziomie magazynu. Pozycja planu odpowiadająca danej pozycji posiada domyślny magazyn dla klastra. Ten magazyn domyślny powinien odpowiadać magazynowi, w którym przechowywany jest zapas pozycji, ponieważ może wystąpić sytuacja, gdzie zostanie przyjęta dostawa większa niż zapotrzebowanie.
  • Jeśli do prognozowania zapotrzebowania używany jest pakiet Planowanie, to dla domyślnego magazynu klastra Infor zaleca ustawienie typu zapotrzebowania BDM na Prognoza. Dla reszty magazynów można wybrać pozostałe opcje.
Przykład

Poniższy przykład ilustruje sposób, w jaki zapotrzebowanie, które ma być pokryte za pomocą BDM przy przyjęciu towarów w magazynie WH1, jest wyznaczane na podstawie ustawień horyzontu planowania i typu zapotrzebowania.

Konfiguracja:

[...]

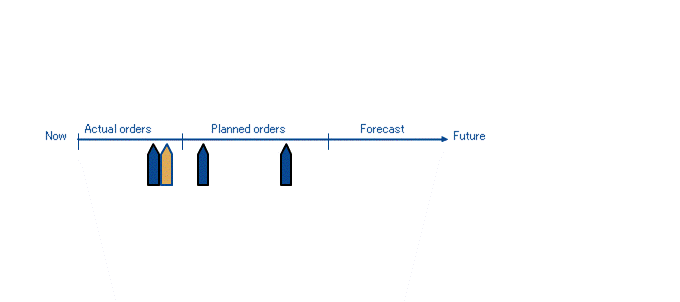

Rezultat:

[...]

Objaśnienie

  • Prognoza i planowane zlecenia dla magazynu WH3 są pomijane, podczas gdy rzeczywiste zlecenia dla tego samego magazynu są uwzględniane.
  • Prognoza dla magazynu WH4 jest pomijana, ponieważ dotyczy ona okresu poza horyzontem planowania BDM dla tego magazynu.
Reguły priorytetów.

Przy przebiegu planowania BDM, LN przypisuje priorytety do każdego przypadku zapotrzebowania. Te priorytety są nadawane zgodnie z regułami priorytetów planowania i są przypisywane przez LN dla każdego wystąpienia zapotrzebowania. Użytkownicy mogą zmieniać te priorytety w sesji Bezpośrednia dostawa materiału/Dystrybucja (whinh6130m000).

Więcej informacji w temacie Reguły priorytetów planowania.
