Podziały wyceny

W przypadku projektów obejmujących produkcję lub serwis pozycji (np. naprawę warsztatową) użytkownik musi monitorować koszty jednostkowe na wielu poziomach.

Podziały wyceny zapewniają elastyczny sposób przeglądania podziału kosztów jednostkowych na różnych poziomach WBS projektu. Użytkownik może korzystać z podziałów wyceny, aby przesuwać koszty z powiązań projektu najwyższego zapotrzebowania do innych poziomów WBS projektu. Możliwe jest także identyfikowanie innych konkretnych typów kosztów, np. robocizny, materiału, podwykonawstwa itp., aby w ten sposób przekierowywać koszty na inne poziomy WBS.

Można zarejestrować podziały wyceny dla:

Infor LN pozwala na tworzenie wielu podziałów wyceny dla projektów. Podczas tworzenia podziału wyceny na określonym poziomie w projekcie WBS, wszystkie niższe poziomy BOM otrzymują połączenia WBS podziału wyceny, chyba że na niższym poziomie struktury BOM istnieje inny podział wyceny.

Przykład

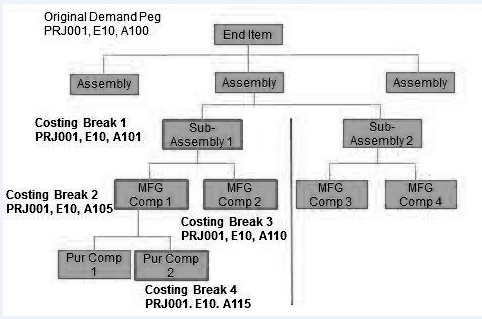

Projekt PRJ001 z elementem E i czynnością A zawiera produkcję wyrobu z następującymi składnikami w zestawieniu materiałowym (BOM):

  • Montaż
  • Podzespół 1 i podzespół 2
  • MFG Firma 1, MFG Firma 2, MFG Firma 3 i MFG Firma 4
  • Firm Zak 1 i Firm Zak 2
[...]

Dystrybucja powiązań dla projektu jest początkowo na najwyższym poziomie zapotrzebowania pozycji (w tym przykładzie na poziomie wyrobu).

Podziały wyceny tworzone są na następujących poziomach:

  • Podział wyceny 1 – na poziomie podzespołów 1
  • Podział wyceny 2 - na poziomie Firma MFG 1
  • Podział wyceny 3 - na poziomie Firma MFG 2
  • Podział wyceny 4 - na poziomie Firma MFG 2

Można pobierać i przeglądać koszty jednostkowe dla:

  • Firmy MFG 1 na poziomie Podziału wyceny 2 (połączonym z powiązaniem PRJ001, E10, A105) zamiast na poziomie Podziału wyceny 1 (połączonym z powiązaniem PRJ001, E10, A101), ponieważ Podział wyceny 1 jest zastąpiony przez Podział wyceny 2 niższego poziomu.
  • Firmy MFG 2 na poziomie Podziału wyceny 3 (połączonym z powiązaniem PRJ001, E10, A110) zamiast na poziomie Podziału wyceny 1 (połączonym z powiązaniem PRJ001, E10, A101).
  • Firm Zak 1 na poziomie Podziału wyceny 2 (połączonym z powiązaniem PRJ001, E10, A105), ponieważ nie utworzono podziały wyceny na poziomie Firm Zak 1.
  • Firm Zak 2 na poziomie Podziału wyceny 4 (połączonym z powiązaniem PRJ001, E10, A115).

Dla podzespołu 2, Firmy MFG 3 i Firmy MFG 4 można przeglądać podział kosztów jednostkowych na szczycie poziomu zapotrzebowania pozycji (wyrób połączony z powiązaniem (PRJ001, E10, A100)).
