Harmonogramy segmentuHarmonogramy segmentu to harmonogramy wskazujące kiedy podzespoły wymagane do pracy w określonym segmencie linii muszą zostać dostarczone do magazynu produkcji gniazdowej. Dla każdego segmentu w linii definiowany jest zakres okresów zejścia produktu z linii montażowej. Z kolei dla każdego okresu harmonogramowana jest data, kiedy podzespoły są wymagane. W rezultacie każdy wariant produktu, którego zamówiona data zejścia produktu z linii montażowej przypada na jeden z tych okresów, wymaga swoich podzespołów dla danego segmentu w tym dniu. Zaletą harmonogramów segmentu jest to, że zapotrzebowanie na podzespoły może być określone bezpośrednio z harmonogramu, jeżeli znane są tylko żądana data zejścia produktu z linii montażowej dla wariantu produktu oraz segment podzespołów. W celach porównawczych należy zapoznać się z poniższą procedurą, która ma zastosowanie gdy nie są używane harmonogramy segmentu:
Harmonogramy segmentu służą do zgrubnego planowania zapotrzebowań na podzespoły, zwłaszcza w dalszej przyszłości, czyli w okresie po czasie zamrożenia przydziału, ale przed czasem zamrożenia zapotrzebowania. Harmonogramy pokrywają całkowity okres w czasie zamrożenia zapotrzebowania, włącznie z czasem zamrożenia przydziału. Harmonogramy segmentu są widoczne w sesji Harmonogramy segmentu (tiapl4500m000). Zapotrzebowania na podzespoły dla wariantów produktu, których zamówiona data zejścia produktu z linii montażowej przypada na czas zamrożenia przydziału, są przydzielane do każdego stanowiska linii przez moduł Montaż – realizacja w sesji Tworzenie alokacji (serwer) (tiasc7240m001). Zapotrzebowania na podzespoły dla wariantów produktu, których zamówiona data zejścia produktu z linii montażowej przypada na czas zamrożenia zapotrzebowania, są obliczane według segmentu, i od razu dla zakresu wariantów produktu, w sesji Obliczanie zapotrzebowania na podzespoły (tiapl2221m000). Są to uproszczone obliczenia z wysoką wydajnością dla dużych wielkości. Czas zamrożenia zapotrzebowania jest zdefiniowany w szczegółach sesji Parametry montażu (realizacja) (tiasc0100m000). Czas zamrożenia zapotrzebowania jest zdefiniowany w szczegółach sesji Parametry montażu (planowanie) (tiapl0500m000). Harmonogramy segmentu określa się w następujący sposób:

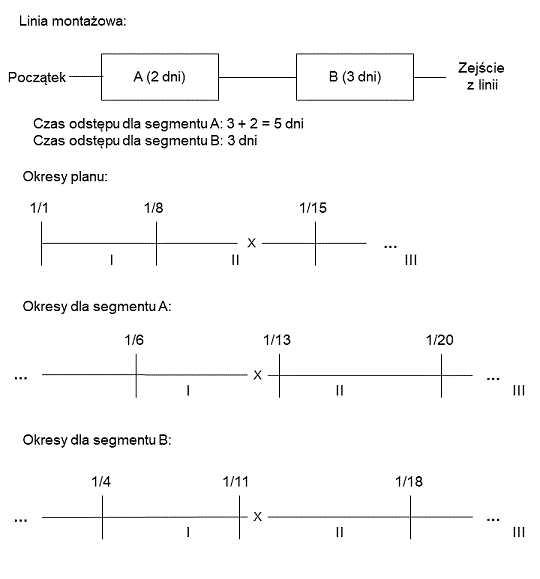

Przykład Załóżmy, że istnieją linia montażowa i okresy planu o następujących cechach:
Jeżeli segmenty są wyrównywane, czas wyrównania segmentu A wynosi pięć dni. Czas wyrównania segmentu B wynosi trzy dni. Następnie czasy wyrównania tych segmentów są dodawane do czasów rozpoczęcia okresów planu. W rezultacie dla okresu planu 1 i segmentu A tworzony jest nowy okres rozpoczynający się 6 stycznia o godzinie 00:00:00, i jest to pierwsza chwila po pięciu dniach czasu wyrównania segmentu A, który został dodany 1 stycznia o godzinie 00:00:00. Drugi okres rozpoczyna się 13 stycznia o 00:00:00, ponieważ jest to pierwsza chwila po pięciu dniach czasu wyrównania segmentu A, który został dodany do rozpoczęcia okresu planu 2, czyli 8 stycznia o godz. 00:00:00. Pierwszy okres zakończył się zatem 12 stycznia o 23:59:59. W rezultacie dla okresu planu 1 i segmentu B tworzony jest nowy okres rozpoczynający się 4 stycznia o godzinie 00:00:00, i jest to pierwsza chwila po trzech dniach czasu wyrównania segmentu B, który został dodany 1 stycznia o godzinie 00:00:00. Drugi okres rozpoczyna się 11 stycznia o 00:00:00, ponieważ jest to pierwsza chwila po pięciu dniach czasu wyrównania segmentu A, który został dodany do rozpoczęcia okresu planu 2, czyli 8 stycznia o godz. 00:00:00. Pierwszy okres zakończył się zatem 10 stycznia o 23:59:59. W przypadku wariantu produktu, którego żądaną datą zejścia produktu z linii montażowej to 12 stycznia, dzień ten przypada w okresie 1 dla segmentu A, ale w okresie 2 dla segmentu B. W rezultacie podzespoły wymagane w segmencie A są wymagane w dniu rozpoczęcia okresu planu 1, czyli 1 stycznia. Podzespoły wymagane w segmencie B są wymagane w dniu rozpoczęcia okresu planu 2, czyli 8 stycznia. Należy odnieść się do następującej grafiki, na której data 12 stycznia jest zaznaczona symbolem X. Uwaga Ponieważ okresy segmentów rozpoczynają się w nieokreślonej przyszłości, problem pojawia się, kiedy zamówiona data zejścia produktu z linii montażowej wariantu produktu wypada przed pierwszym okresem segmentu. Gdyby w poprzednim przykładzie 3 stycznia był zamówioną datą zejścia produktu z linii montażowej, powodowałoby to opóźnienie. Taka sytuacja oczywiście nie jest normalna (ponieważ pociąga za sobą opóźnienie), ale może się zdarzyć. Aby poradzić sobie z takim problemem, pierwszemu okresowi nie przypisuje się daty rozpoczęcia. W rezultacie, obserwując harmonogram można zauważyć, że gdy rekord pokazuje dane dla pierwszego okresu segmentu, pole Zejście produktu z linii montażowej - planowana data od jest puste. W rezultacie Data zaplanowana tego rekordu ma zastosowanie dla wszystkich zapotrzebowań na podzespoły, aż daty określonej w polu Zejście produktu z linii montażowej - planowana data do. Ważne jest aby sesja Obliczanie zapotrzebowania na podzespoły (tiapl2221m000) korzystała z najbardziej aktualnego harmonogramu. Aktualizacji wymaga kilka typów zmiany. Czasami sesja Obliczanie zapotrzebowania na podzespoły (tiapl2221m000) wykrywa te zmiany i automatycznie aktualizuje harmonogram. Czasami jednak aktualizacja musi zostać przeprowadzona ręcznie. Harmonogram można zaktualizować ręcznie, za pomocą polecenia Aktualizacja w odpowiedni menu sesji Harmonogramy segmentu (tiapl4500m000), lub zaznaczając pole wyboru Aktualizacja harmonogramów segmentu w sesji Obliczanie zapotrzebowania na podzespoły (tiapl2221m000) (aby wprowadzić aktualizację podczas przebiegu sesji). Harmonogram musi zostać zaktualizowany w przypadku:
| |||
