Obliczanie czasu realizacji produkcji w pakiecie PlanowaniePakiet Planowanie może określić czasy realizacji dla planowanych zleceń produkcji na dwa sposoby:
Wybór danej metody przez LN zależy od wartości, którą określono w polu Przedział czasu operacji sesji Pozycje - planowanie (cprpd1100m000). LN zazwyczaj planuje zlecenie produkcji na podstawie technologii, sekunda po sekundzie. Ustalony czas realizacji jest mniej szczegółowy: jest wyrażony w dniach roboczych i jest niezależny od ilości. Z drugiej strony użycie ustalonego czasu realizacji skutkuje szybszymi obliczeniami. Dla planowania długoterminowego nie zawsze jest potrzebny poziom szczegółowości oferowany przez planowanie na podstawie technologii. Ustalony czas realizacji może być ułatwieniem zwłaszcza w następujących przypadkach:
Horyzont ustalonego czasu realizacji W pakiecie Planowanie można ustawić horyzont ustalonego czasu realizacji. W polu Przedział czasu operacji sesji Pozycje - planowanie (cprpd1100m000) można określić ilość dni roboczych, po których rozpoczyna się horyzont ustalonego czasu realizacji. Wartość tego pola jest używana w następujący sposób:
Ważne Jeśli wartość pola Przedział czasu operacji jest równa zero, to nie można przesłać utworzonych planowanych zleceń na poziom wykonania, ponieważ pakiet Planowanie nie powiąże z planowanym zleceniem żadnych operacji technologicznych. Tego ustawienia można używać tylko do symulacji. Uwaga Jeśli wartość pola Przedział czasu operacji) jest większy od zera, to pakiet Planowanie zaokrągli rozpoczęcie horyzontu ustalonego czasu realizacji do końca okresu planu. W rezultacie horyzont ustalonego czasu realizacji rozpoczyna się w następnym okresie planu. Data rozpoczęcia planowanego zlecenia określa, czy przypada ono przed, czy w obrębie horyzontu ustalonego czasu realizacji. Jeśli zostanie zastosowane planowanie wstecz, to pakiet Planowanie najpierw wykona wstępne planowanie wstecz przy użyciu ustalonego czasu realizacji. Wstępna data rozpoczęcia jest sprawdzana pod względem horyzontu ustalonego czasu realizacji. Jeśli ta data rozpoczęcia znajduje się przed horyzontem ustalonego czasu realizacji, to pakiet Planowanie powtórzy obliczenia ze szczegółowymi danymi technologicznymi. Zanim pakiet Planowanie faktycznie zaplanuje czas realizacji zlecenia, najpierw odstąpi datę zakończenia zlecenia za pomocą następujących składników czasu realizacji:

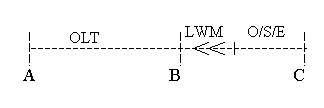

Planowanie czasu realizacji za pomocą ustalonego czasu realizacji Jeśli data rozpoczęcia zlecenia przypada po horyzoncie ustalonego czasu realizacji, to czas realizacji zlecenia produkcji jest zawsze równy czasowi realizacji zlecenia w sesji Pozycja - produkcja (tiipd0101m000). Można wprowadzić wartość w polu Czas realizacji zlecenia sesji Pozycja - produkcja (tiipd0101m000) lub pozwolić LN automatycznie wypełnić to pole. W drugim przypadku należy uruchomić sesję Aktualizacja czasów realizacji zlecenia (tirou1202m000), aby pakiet Planowanie mógł obliczyć wartość. Pakiet Planowanie planuje ustalony czas realizacji w oparciu o kalendarz jednostki organizacyjnej dla danej pozycji. Proces planowania składa się z następujących kroków:
Rysunek 1: planowanie czasu realizacji za pomocą ustalonego czasu realizacji ![]() Rysunek 1

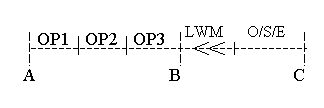

Planowanie czasu realizacji za pomocą szczegółowych danych technologii Jeśli data rozpoczęcia zlecenia wypadnie przed horyzontem ustalonego czasu realizacji, to pakiet Planowanie użyje szczegółowych danych technologicznych, aby obliczyć czas realizacji zlecenia oraz aby później użyć tego czasu realizacji zlecenia do obliczenia daty rozpoczęcia zlecenia. Pakiet Planowanie odzyskuje dane technologiczne z modułu Technologia pakietu Produkcja. Dla każdej pozycji można zdefiniować serię technologii, a dla każdego zestawienia pozycja/technologia należy zdefiniować operacje. To, którą technologię wybierze LN, zależy między innymi od:
Po wybraniu technologii pakiet Planowanie może obliczyć czas realizacji zlecenia, który składa się z serii osobnych czasów realizacji operacji. Aby obliczyć te czasy realizacji operacji, pakiet Planowanie pobiera następujące dane operacji z sesji Operacje technologiczne (tirou1102m000): Pakiet Planowanie oblicza czasy realizacji operacji za pomocą następującego wzoru: czas realizacji operacji = czas kolejki + czas cyklu * ilość + czas oczekiwania + czas przesunięcia Rysunek 2: planowanie czasu realizacji za pomocą szczegółowych danych technologii ![]() Rysunek 2
| |||||||||||||||||||||||||||
