Używanie scenariusza z przesunięciem

Jeśli scenariusz jest zdefiniowany jako scenariusz z przesunięciem w sesji Scenariusze (cprpd4100m000), to LN regularnie przesuwa cały scenariusz do przodu w czasie o określony przedział czasu.

Diagram

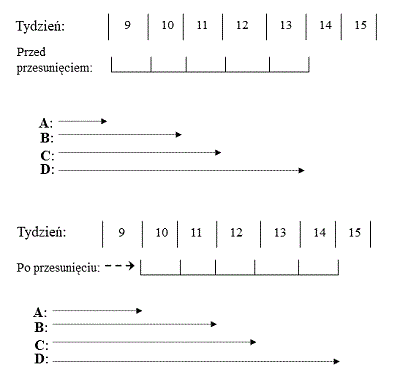

Poniższy schemat ilustruje procedurę przesunięcia. W tym przykładzie częstotliwość przesunięcia to 7 dni.

[...]
AData rozpoczęcia
BData odniesienie
CData bieżąca
BData zakończenia

Sposób przesuwania scenariusza

Do przesunięcia scenariusza należy użyć sesji Inicjuj, przesuń i aktualizuj scenariusz (cprpd4200m000). Jeśli wybrano scenariusz, który musi być przesunięty, LN automatycznie wykona pełną aktualizację tego scenariusza:

  • Przesunie scenariusz do przodu.
  • Zaktualizuje wszystkie plany główne pozycji i plany główne kanałów, łącznie z danymi przepływu towarów oraz z wymaganiami materiałów i zdolności krytycznych.
  • Odtworzy wszystkie plany główne zasobów.

Jeśli zostanie przesunięty scenariusz wielozakładowy, to LN przesunie także wszystkie scenariusze lokalne, które należą do tego scenariusza wielozakładowego.

Aby określić, czy określony scenariusz ma zostać przesunięty, różnica pomiędzy datą bieżącą i datą w polu Data odniesienia zostanie zaokrąglona w dół, do postaci liczby całkowitej. Scenariusz potrzebuje przesunięcia, jeśli data bieżąca jest późniejsza niż data odniesienia plus częstotliwość przesunięcia.

Przykład

Różnica wynosi 5,8 dnia, a częstotliwość przesunięcia to 6 dni.

Jeżeli różnica pomiędzy datą bieżącą i datą odniesienia wynosi 5,8 dnia, to LN zaokrągli tę liczbę do 5 dni, a scenariusz nie zostanie przusunięty.

Po przesunięciu scenariusza data w polu Data odniesienia sesji Scenariusze (cprpd4100m000) jest korygowana poprzez dodanie liczby dni określonej przez częstotliwość przesunięcia do starej daty odniesienia. Określony czas zostaje zachowany.

Przykład

Jeżeli data odniesienia to 04.11.2010, godz. 08:29, a częstotliwość przesunięcia wynosi 5 dni, to nowa data odniesienia będzie następująca: 09.11.2010, godz. 8:29.

Pola Data rozpoczęcia/zakończenia scenariusza są również aktualizowane. Ta aktualizacja wpływa na daty okresu planu. Są one aktualizowane we wszystkich planach głównych pozycji i planach głównych kanałów, które znajdują się w scenariuszu.

Ponieważ okresy planu mogą być nierównej długości, niezbędna jest specjalna procedura do redystrybucji danych planu głównego pomiędzy nowego okresy planu.

  • LN dezagreguje ilości z planu głównego scenariusza z przesunięciem (na przykład ilości planu produkcji) pomiędzy dni kalendarzowe odpowiedniego okresu planu. Ta dezagregacja jest oparta na kalendarzu firmy. Aby uzyskać zczegółowy opis, należy zapoznać się z tematem Rozdzielanie ilości planu głównego pomiędzy dni kalendarzowe.
  • LN agreguje ilości dla każdego dnia do nowych okresów planu.
Uwaga

Przy przesuwaniu scenariusza czas nie zostaje dostosowany przy zapisie nowej daty odniesienia. Zachowywany jest czas domyślny czas (godzina) – 00:00:00.
