Harmonogramy zakupów i pakiet PlanowanieW LN zakup pozycji JIT jest obsługiwany przez harmonogramy zakupów. Ten temat opisuje sposób obsługi planowania zakupów tych pozycji przez pakiet Planowanie. Podczas symulacji zlecenia w pakiecie Planowanie wielkości zakupu są zazwyczaj planowane jako planowane zlecenia zakupu. Jednak LN może także przesłać zlecenia zakupu do harmonogramu zakupów w module Zarządzanie zakupami w pakiecie Zakupy. LN postępuje tak, jeśli:
Jeśli uruchomiono sesję Generowanie planowanych zleceń (cprrp1210m000), to LN określi, czy istnieje niedobór dla określonej pozycji dla symulowanego okresu czasu, oraz uwzględni zapotrzebowanie, dostawę wiążącą i to, na które konkretnie momenty istnieją możliwe niedobory. Jeśli pojawi się niedobór, LN utworzy dostawę. Jeśli LN użyje harmonogramu zakupów do planowania dostawy dla jakiejś pozycji, to LN nie utworzy planowanych zleceń zakupu, ale zachowa w pamięci wewnętrznej wielkość zakupu. Kiedy LN utworzył już wymagane wielkości zakupu dla danej pozycji, to LN grupuje zlecone wielkości zakupu między dwoma momentami dostaw w jednej linii harmonogramu zakupów i wymiaruje partie wielkości zakupu zgodnie z zasadami wielkości partii. Ograniczenia ogólne W trakcie przebiegu planowania na podstawie zlecenia LN sprawdza, czy istnieją niedobory dla pozycji harmonogramu zakupów. Jeśli tak jest, to LN zapisuje dostawę tych pozycji w liniach harmonogramu, które ustawił na momenty dostaw utworzone w sesji Generowanie planowanych czasów dostaw (tdipu0225m000) dla dostawcy zaangażowanego w harmonogramie zakupów. Jeśli harmonogram zakupów opiera się na wysyłce, to LN wymieni te planowane momenty dostawy w sesji Planowane czasy dostaw (Na podstawie wysyłki) (tdipu0125m000); jeśli harmonogram zakupów opiera się na dostawie, to LN wymienia planowane momenty dostawy w sesji Planowane momenty dostawy (na pds. przyjęcia) (tdipu0126m000). W procesie planowania na podstawie zlecenia LN przeprowadza krok przeharmonogramowania, aby dopasować dostawę do zapotrzebowania. Zasada działania tego mechanizmu przeharmonogramowania dla pozycji harmonogramu zakupów różni się nieco od sposobu, w jaki LN stosuje ten mechanizm dla pozycji, które nie są planowane przez harmonogramy zakupów. Dla pozycji harmonogramu zakupów są stosowane następujące ograniczenia:
Horyzonty i strefy zamrożenia LN używa konkretnego horyzontu i strefy zamrożenia do planowania pozycji harmonogramu zakupów. Data końcowa horyzontu dla harmonogramu zakupów to data, do której LN wyświetla momenty dostaw w sesji Planowane czasy dostaw (Na podstawie wysyłki) (tdipu0125m000) lub w sesji Planowane momenty dostawy (na pds. przyjęcia) (tdipu0126m000). LN grupuje wszystkie zapotrzebowania między dwoma momentami dostawy w jeden harmonogram zakupów. LN grupuje wielkości zakupu, które mieszczą się pomiędzy ostatnim zdefiniowanym momentem dostawy a datą końcową horyzontu, w linię harmonogramu dla ostatniego momentu dostawy. Poza datą końcową horyzontu, gdzie nie istnieją predefiniowane momenty dostawy, LN wstawia wymagane wielkości zakupu do harmonogramu zakupów, ale ani nie wymiaruje partii, ani nie grupuje wielkości zakupu w moment dostawy. Po wygaśnięciu kontraktu związanego z harmonogramem zakupów LN przekłada wymagane wielkości zakupu na planowane zlecenia zakupu dla pustego dostawcy i tworzy komunikat, aby poinformować planistę. Poza datą końcową horyzontu, gdzie nie istnieją predefiniowane momenty dostaw, LN przekłada wymagane wielkości zakupu na planowane zlecenia zakupu dla pustego dostawcy i tworzy komunikat o wyjątkach, aby ostrzec planistę. Dla pozycji planu LN używa przedziału czasu jako okresu, w którym nie może zmienić planu dostaw i planowanych zleceń. Jednak dla wiążącej części pozycji harmonogramu zakupów LN używa:
Uwaga Nie należy określać okresu dolnej granicy, jeśli pakiet Planowanie ma automatycznie usunąć niedostarczone i zbędne linie harmonogramu z datą w przeszłości. Dlatego pole wyboru Usuń linie harmonogramu z datą w przeszłości należy zaznaczyć tylko wtedy, gdy pole Okres zamrożenia dla malejącej ilości ma wartość zerową w sesji Kontrahent pozycji zakupu (tdipu0110m000), w sesji Linie kontraktu zakupu - dane logistyczne (tdpur3102m000) lub w sesji Linia szczegółów logistycznych linii kontraktu zakupu (tdpur3102m100). Pozycje harmonogramu zakupów i przedziały czasu W dodatku do strefy zamrożenia -, strefy zamrożenia +, i okresu zamrożenia można ustawić przedział czasu w sesji Pozycje - planowanie (cprpd1100m000) dla tych pozycji, dla których zaznaczono pole wyboru Harmonogram zakupu w użyciu w sesji Pozycje - zakup (tdipu0101m000). Chociaż użycie przedziału czasu dla pozycji harmonogramu zakupów prowadzi do skomplikowanych i niejasnych wyników, to ta funkcjonalność umożliwia posiadania wielu źródeł dla pozycji planu. Można posiadać kilka klastrów planistycznych dla pozycji. Ewentualnie tylko jedna z tych pozycji posiada harmonogram zakupów, a pozostałe to pozycje dystrybuowane lub wytwarzane. Dlatego można wprowadzić przedział czasu dla pozycji planu z harmonogramem zakupów. Jednak jeśli wprowadzono przedział czasu, to LN wyświetli ostrzeżenie. Uwaga
Przykład strefy zamrożenia i horyzontu ![]()

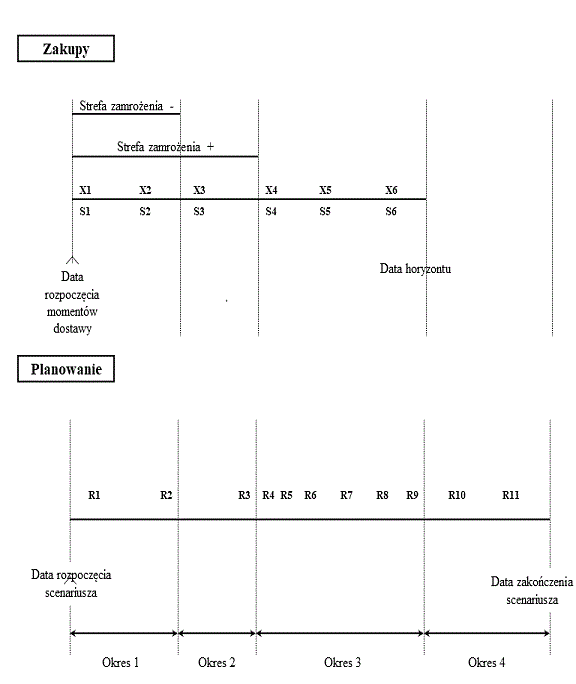

Na rysunku 1-1 rozpiętość czasu harmonogramu zakupów jest podzielona na cztery okresy. Rysunki pokazują, jak pakiet Zakupy i pakiet Planowanie modelują istniejącą sytuację oraz jak LN obsługuje zapotrzebowania, które pojawiają się w pakiecie Planowanie:

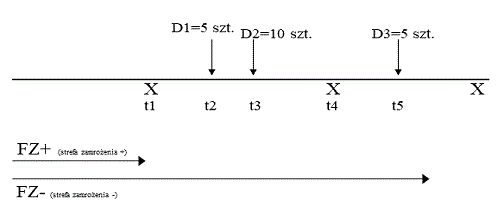

Przykład planowania i przeharmonogramowania Rysunek 1-2 pokazuje istniejące zapotrzebowanie na daną pozycję harmonogramu zakupów. Wszystkie momenty czasu znajdują się w strefie zamrożenia-, a t1 przypada po strefie zamrożenia+. Dodatkowo prawdziwe są poniższe dane:
![]() 1-2 Planowanie i przeharmonogramowanie pozycji harmonogramu zakupów

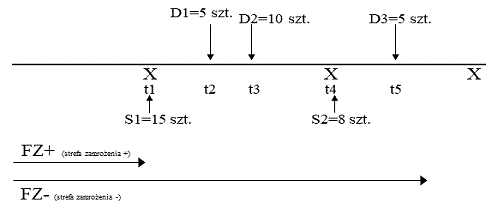

LN musi na czas wypełnić zapotrzebowanie umiejscowione w t2 i t3; dlatego też generuje dostawę równą 15 sztuk dla t1, czyli dla najbliższego dostępnego planowanego momentu dostawy. LN musi wypełnić drugie zapotrzebowanie na 5 sztuk, umiejscowione w t5, dostawą 8 sztuk (minimalną wielkością partii) na planowany moment dostawy t4 (zob. rysunek 1-3). ![]() 1-3 Planowanie dostawy dla pozycji harmonogramu zakupów
Rysunek 1-4 pokazuje, w jaki sposób reaguje LN, jeśli zapotrzebowanie umiejscowione na t3 zwiększa się o 5 sztuk. ![]() 1-4 Przeharmonogramowanie dostawy dla pozycji harmonogramu zakupów LN przeprowadza następujące kroki w trakcie przebiegu planowania na podstawie zlecenia, jeśli zapotrzebowanie umiejscowione na t3 zwiększy się o pięć sztuk (zob. rysunek 1-3):

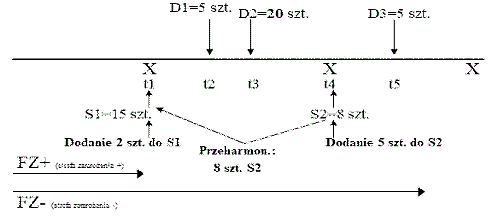

Rysunek 1-5 pokazuje, jak zareaguje LN, jeśli zapotrzebowanie umiejscowione na t3 zwiększy się o dziesięć sztuk. ![]() 1-5 Przeharmonogramowanie dostawy dla pozycji harmonogramu zakupów LN przeprowadzi następujące kroki w trakcie przebiegu planowania na podstawie zlecenia, jeśli zapotrzebowanie umiejscowione na t3 zwiększy się o 10 sztuk (zob. rysunek 1-5):
Uwaga Jeśli pakiet Planowanie nie może zaktualizować harmonogramu zakupów, to utworzy planowane zlecenie zakupu dla tego samego dostawcy. Uwaga: pakiet Planowanie blokuje planowane zlecenia zakupu na pozycje harmonogramu zakupów w momencie przesyłania planowanych zleceń na poziom wykonania.
| |||||||||||||||||||||||||||||||
