Czas realizacji dystrybucji na podstawie kalendarza dostawy

W pakiecie Planowanie czas realizacji dostawy dla planowanego zlecenia zakupu składa się z następujących czasów realizacji:

  • Wewnętrznego czasu przetwarzania z sesji Kontrahent pozycji zakupu (tdipu0110m000).
  • Czasu dostawy z sesji Kontrahent pozycji zakupu (tdipu0110m000).
  • Czas transportu pomiędzy adresem kontrahenta 'dostawa-od' a magazynem przyjmującym, oparty na stosowanej tabeli odległości (jeśli jest dostępna) w sesji Tablica odległości wg miast (tccom4137s000) lub w sesji Tablica odległości wg kodów pocztowych (tccom4138s000).
  • Czasu bezpieczeństwa dostawy z sesji Kontrahent pozycji zakupu (tdipu0110m000).

Suma tych czasów realizacji jest wyświetlana w polu Obliczenie czasu realizacji sesji Kontrahent pozycji zakupu (tdipu0110m000).

Ponadto używany jest czas realizacji przyjęcia z sesji Kontrahent pozycji zakupu (tdipu0110m000).

Używanie obliczonego czasu realizacji

Jeśli data zakończenia zlecenia przypada poza horyzontem czasu realizacji (zdefiniowanym w sesji Kontrahent pozycji zakupu (tdipu0110m000)), to data rozpoczęcia jest obliczana według:

  1. Planowania wstecz wewnętrznego czasu realizacji za pomocą kalendarza kombinacji pozycji z magazynem [zob. sesja Dane pozycji wg magazynu (whwmd2110s000)].
  2. Odejmowania skumulowanego czasu realizacji od uzyskanej daty.

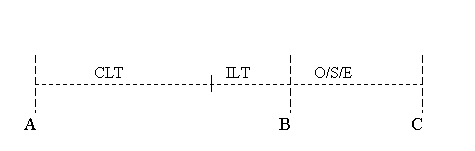

Przykład: czas realizacji zakupu na podstawie obliczonego czasu realizacji
[...]
CLTObliczony czas realizacji [z sesji Kontrahent pozycji zakupu (tdipu0110m000)].
ILTCzas realizacji przyjęcia [w sesji Dane pozycji wg magazynu (whwmd2110s000)].
O/S/ECzas realizacji wydania/Czas bezpieczeństwa/Dodatkowy czas realizacji.
AData rozpoczęcia
BData zakończenia
CData zapotrzebowania
Używanie planowanych czasów realizacji

Jeśli data zakończenia zlecenia przypada w obrębie horyzontu czasu realizacji, to czas realizacji dostawy jest określany przez planowanie wstecz osobno każdego czasu realizacji:

  1. Czas realizacji przyjęcia jest planowany za pomocą kalendarza zestawienia [zob. Dane pozycji wg magazynu (whwmd2110s000)].
  2. Czas bezpieczeństwa dostawcy nie jest planowany za pomocą kalendarza, ale jest interpretowany jako liczba dni kalendarzowych.
  3. Czas transportu jest planowany za pomocą kalendarza powiązanego z adresem kontrahenta 'dostawa-od'.
  4. Czas dostawy jest planowany za pomocą kalendarza powiązanego z adresem kontrahenta 'dostawa-od'.
  5. Wewnętrzny czas przetwarzania jest planowany za pomocą kalendarza działu dla działu zakupów zdefiniowanego dla kombinacji pozycji z kontrahentem.

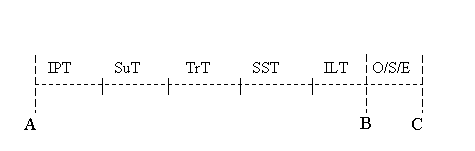

Przykład: czas realizacji zakupu na podstawie planowanej realizacji dostawy
[...]
IPTWewnętrzny czas przetwarzania [z sesji Kontrahent pozycji zakupu (tdipu0110m000)].
SuTCzas dostawy [z sesji Kontrahent pozycji zakupu (tdipu0110m000)].
TrTCzas transportu (na podstawie tablic odległości).
SSTCzas bezpieczeństwa dostawy [z sesji Kontrahent pozycji zakupu (tdipu0110m000)].
ILTCzas realizacji przyjęcia [w sesji Dane pozycji wg magazynu (whwmd2110s000)].
O/S/ECzas realizacji wydania/Czas bezpieczeństwa/Dodatkowy czas realizacji.
AData rozpoczęcia
BData zakończenia
CData zapotrzebowania
Brak dostawcy

Jeśli nie znaleziono dostawcy, pakiet Planowanie używa następujących danych do obliczenia czasu realizacji dostawy:

  • Czas realizacji przyjęcia z sesji Dane pozycji wg magazynu (whwmd2110s000), używając kalendarza kombinacji pozycji z magazynem.
  • Czas dostawy z sesji Pozycje - zakup (tdipu0101m000), interpretowany jako dni kalendarzowe.

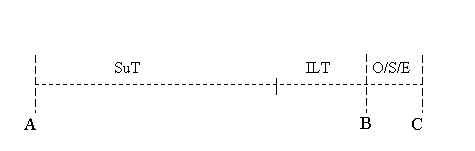

Przykład: planowanie czasu realizacji bez dostawcy
[...]
SuTCzas dostawy [z sesji Pozycje - zakup (tdipu0101m000)].
ILTCzas realizacji przyjęcia [w sesji Dane pozycji wg magazynu (whwmd2110s000)].
O/S/ECzas realizacji wydania/Czas bezpieczeństwa/Dodatkowy czas realizacji.
AData rozpoczęcia
BData zakończenia
CData zapotrzebowania
