Horyzonty i przedziały czasu

Na procedurę planowania w pakiecie Planowanie można wpływać za pomocą horyzontów i przedziałów czasu.

Horyzonty

Ogólnie rzecz biorąc, horyzont to okres, podczas którego dostępna jest określona funkcja lub koncepcja planowania. Horyzont może rozpoczynać się od daty bieżącej lub od daty przyszłej. Horyzont w pakiecie Planowanie jest definiowany przez wielkość określającą liczbę dni roboczych. Ta liczba reprezentuje rozpoczęcie lub zakończenie horyzontu.

Przedziały czasu

Ogólnie rzecz biorąc, przedział czasu to zakres czasowy stosowania danego ograniczenia. Przedział czasu w pakiecie Planowanie jest definiowany przez wielkość określającą liczbę dni roboczych.

Główne horyzonty i przedziały czasu

Głównym horyzontem w pakiecie Planowanie jest horyzont planowania. Horyzont planowania to okres, w którym generowane są zapotrzebowania i planowana jest dostawa.

Horyzont planowania składa się z horyzontu zlecenia i/lub z horyzontu planowania głównego. Możliwe są trzy sytuacje planowania:

  • Tylko horyzont zlecenia.
  • Horyzont zlecenia (dla planowania krótkoterminowego) oraz horyzont planowania głównego (dla planowania długoterminowego).
  • Tylko horyzont planowania głównego.

Dla pierwszej części horyzontu planowania można ustawić przedział czasu, aby zapobiec wykonywaniu zmian przez pakiet Planowanie w przypadku planowania dostaw dla niedalekiej przyszłości.

Horyzonty zlecenia i horyzonty planowania muszą być zgodne z pewnymi regułami. LN może sprawdzić te horyzonty zgodnie z następującymi typami reguł:

  • Regułami długości, opartymi na skumulowanych czasach realizacji zlecenia
  • Regułą synchronizacji między horyzontami zlecenia na różnych poziomach BOM
Inne horyzonty i przedziały czasu

Następujące horyzonty i czasy zamrożenia są dostępne dla wszystkich pozycji planu:

Podczas obsługi głównego planu pozycji dla danej pozycji można używać następujących dodatkowych horyzontów i przedziałów czasu:

Horyzontu sygnału można użyć do wskazania, dla którego okresu pakiet Planowanie ma wygenerować określony komunikat o wyjątkach.

Uwaga

Większość horyzontów i przedziałów czasu można zdefiniować w sesji Pozycje - planowanie (cprpd1100m000). Horyzonty komunikatów o wyjątkach są definiowane w sesji Typy komunikatów o wyjątkach wg planisty (cprao1110m000).

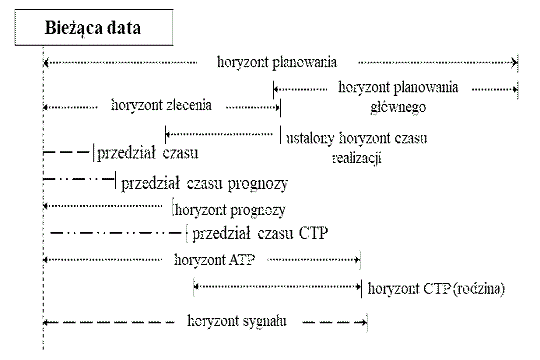

Schemat horyzontów i przedziałów czasu
[...]
Uwaga

Większość z tych horyzontów i przedziałów może być ustawiona niezależnie od siebie nawzajem. Obowiązują jednak następujące reguły:

  • Horyzont planowania musi być większy od zera.
  • Horyzont zlecenia, przedział czasu, przedział czasu dla prognozy oraz horyzont CTP muszą przypadać w obrębie horyzontu planowania.
  • Koniec ustalonego horyzontu czasu realizacji zbiega się z końcem horyzontu zlecenia.
  • Koniec horyzontu rodziny CTP zbiega się w czasie z horyzontem ATP/CTP.
