Planungsfenster Direktbereitstellung
Zu generierende Positionen Direktbereitstellungsaufträge müssen für Einlagerungspositionen gelten, für die es ein geplantes WE-Datum gibt, das dem geplanten Liefertermin der Auslagerungsposition entspricht. Dabei wird die Wiederbeschaffungszeit Direktbereitstellung berücksichtigt, die zwischen diesen beiden Terminen liegt. Wenn die Wiederbeschaffungszeit Direktbereitstellung vom geplanten Liefertermin der Auslagerungsposition abgezogen wird, ist das Ergebnis das geplante WE-Datum der Einlagerungspositionen, die zur Verknüpfung mit einem Direktbereitstellungsauftrag in Betracht kommen.
In Sekunden ausgedrückt stimmt das geplante WE-Datum einer Einlagerungsposition nie exakt mit dem geplanten Liefertermin einer Auslagerungsposition überein. Daher müssen Einlagerungspositionen mit einem geplanten WE-Datum berücksichtigt werden, das kurz vor oder nach diesem berechneten Datum liegt. Zu diesem Zweck können Sie eine niedrigste und höchste Zeittoleranz im Programm Direktbereitstellungsaufträge und -positionen generieren (whinh6200m000) festlegen. Dadurch wird ein Planungsfenster für das geplante WE-Datum erstellt. Dadurch werden alle Einlagerungspositionen mit einem geplanten Wareneingangsdatum innerhalb dieses Planungsfensters bei der Erstellung der Direktbereitstellungspositionen berücksichtigt.
Wenn Sie für die niedrigste und höchste Zeittoleranz null festlegen, ignoriert LN das Planungsfenster.
Beispiel

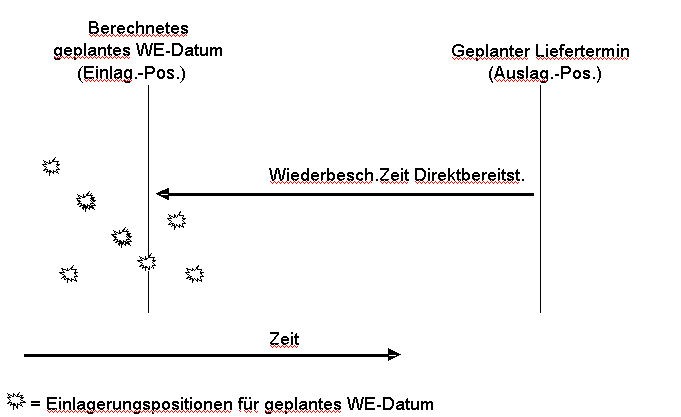

Die folgende Abbildung enthält eine Darstellung der Berechnung der Wiederbeschaffungszeit ohne Planungsfenster.
Erläuterung
- Die Wiederbeschaffungszeit Direktbereitstellung wird rückwärts vom geplanten Liefertermin des Direktbereitstellungsauftrags (= Auslagerungsposition) geplant, um das berechnete geplante WE-Datum zu erhalten.
- Die an diesem Datum bzw. zu dieser Uhrzeit eingehende Einlagerungsposition (nur eine) wird bei der Erstellung der Direktbereitstellungspositionen berücksichtigt.
Beispiel
Die folgende Abbildung enthält eine Darstellung der Berechnung der Wiederbeschaffungszeit mit Planungsfenster.
Erläuterung
- Die vertikale Linie links neben dem berechneten geplanten WE-Datum gibt die niedrigste Zeittoleranz an. Die vertikale Linie rechts neben dem berechneten geplanten WE-Datum gibt die höchste Zeittoleranz an.
-
In diesem Fall werden auch andere Einlagerungspositionen zur Erstellung von Direktbereitstellungspositionen berücksichtigt. Für einige Waren erfolgt der Wareneingang unter Umständen vor bzw. nach dem berechneten Wareneingangsdatum:
- Waren mit einem früheren WE-Datum können früher direkt bereitgestellt und versendet werden oder warten auf dem Lagerplatz für Wareneingang oder Versand auf den Versand zum geplanten Liefertermin.
- Waren mit einem WE-Datum nach dem berechneten Wareneingangsdatum, aber innerhalb des Planungsfensters, werden ebenfalls für diesen Direktbereitstellungsauftrag direkt bereitgestellt. Der Termin für diese Waren ist bereits zu spät für den Versand, aber die Direktbereitstellung ist immer noch schneller als das Ein- und Auslagern der Waren.
- Einlagerungspositionen mit einem geplanten WE-Datum außerhalb des Planungsfensters werden zwar nicht für diesen Direktbereitstellungsauftrag berücksichtigt, können jedoch für einen anderen Direktbereitstellungsauftrag berücksichtigt werden. Dieser andere Direktbereitstellungsauftrag gilt für eine andere Auslagerungsposition mit einem ggf. anderen geplanten Liefertermin. Dies führt zu einem anderen berechneten geplanten WE-Datum und einem verschobenen Planungsfenster.
Einlagerungspositionen werden in der folgenden Reihenfolge mit einem Direktbereitstellungsauftrag verknüpft:
Bereits eingegangene Einlagerungspositionen.
Das Planungsfenster wird nicht berücksichtigt.
Verbleibende Einlagerungspositionen.
Diese Positionen werden anhand des geplanten WE-Datums verknüpft. Einlagerungspositionen mit dem frühesten geplanten WE-Datum werden zuerst verknüpft. Das Planungsfenster wird hierbei nicht berücksichtigt.
Hinweis
- Die Festlegung der Zeittoleranzen ist von Ihrer Branche abhängig. Die optimalen Einstellungen erhalten Sie im Laufe der Zeit durch Ausprobieren.
- Zeittoleranzen lassen sich in Stunden oder Tagen ausdrücken.
