累计订单提前期和计划跨度

对于每个计划物料,必须定义一个订单计划跨度和一个计划跨度。 订单计划跨度是一个时间范围,在这个时间范围内,企业计划子系统会生成计划订单,并将相关需求分解到物料清单 (BOM) 中的所有组件。

计划跨度也是一个时间范围,在这个时间范围内,企业计划子系统会创建、计划相关需求,并将其分解到您在关键物料清单中定义的父物料的所有组件。

如果计划跨度太长,就会导致不必要的绩效问题。 如果计划跨度太短,又会导致材料需求分解出现问题。 因而,正确设置订单计划跨度和计划跨度极其关键,因为它们直接影响相关需求的分解。 这就是企业计划子系统使用累计订单提前期概念的原因。

累计订单提前期 (COLT) 概念采用两种不同值:

物料的合计累计订单提前期 (COLT) 等于下列提前期中最长的提前期:

  • 物料的采购提前期。
  • 物料的累计生产提前期

如需累计订单提前期 (COLT) 概念的详细说明,请参阅联机手册主题示例:累计订单提前期 (COLT)

物料的非关键累计订单提前期 (COLT) 等于下列提前期中最长的提前期:

  • 物料的采购提前期。
  • 物料的非关键累计生产提前期。

LN 使用上述累计订单提前期 (COLT) 值来计算订单计划跨度和计划跨度的最小长度:

  • 合计累计订单提前期 (COLT) 可用于更新物料的计划跨度
  • 非关键累计订单提前期 (COLT) 可用于更新订单计划跨度

对于每个特定计划物料,都可在物料计划数据 (cprpd1100m000) 进程中查看累计订单提前期 (COLT) 和非关键累计订单提前期 (COLT)。 在此进程中,还可以找到自动更新跨度复选框。 如果选中此复选框,并选择相应菜单上的检查跨度,就可以推进到检查跨度 (cprpd1200m000) 进程。 当您单击此进程中的更新按钮时,企业计划子系统会计算每个 COLT 值。

下面的示例说明为何必须计算累计订单提前期 (COLT) 和非关键累计订单提前期 (COLT)。

示例

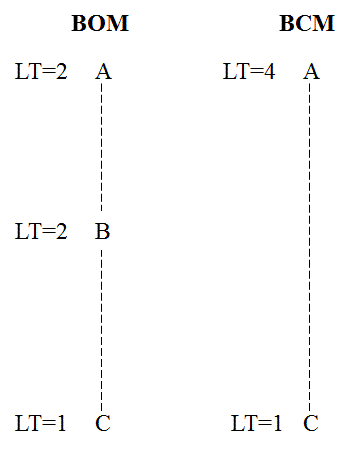

最终产品 A 由物料 B(提前期 = 2 周)组成。 物料 B 由物料 C(提前期 = 2 周)组成。 物料 C 自外部采购(提前期 = 1 周)。 只有物料 C 是物料 A(提前期 = 4 周)的关键组件。

[...]

假设物料 A、B 和 C 的计划跨度设置如下:

物料 A物料 B物料 C
订单计划跨度7 周4 周4 周
计划跨度10 周4 周4 周



物料 A 有三个销售订单 X、Y 和 Z:

12345678910
物料 AXYZ
物料 BX
物料 CXZ



正如您所看到的,第 6 周的销售订单 X 的相关需求已分解到第 4 周的组件 B 和第 2 周的组件 C。 因为组件 B 的订单计划跨度截止到第 4 周结束,所以第 7 周的销售订单 Y 的相关需求根本未分解。 第 8 周的销售订单 Z 的相关需求直接分解到第 4 周的组件 C。

如果在初始化、滚动和更新方案 (cprpd4200m000) 进程内,将方案滚动一周,则销售订单 Z(现在发生在第 7 周)产生的组件 C 的相关需求会完全消失。

如果将方案再滚动一周,则销售订单 Z 会发生在第 6 周,并重新出现对组件 B 和 C 的相关需求。为避免出现这些异常的计划情况,LN 会使用累计订单提前期 (COLT) 概念。 根据此概念,LN 可以自动更新和更正订单计划跨度和计划跨度的最小值,这对于保持订单计划与主计划的一致性至关重要。

企业计划子系统使用累计订单提前期 (COLT) 的值设置最小订单计划跨度和最小计划跨度时,它会应用一组基本规则。 这些规则因计划物料详细资料的差异而有所不同。

如果物料是主计划中的关键物料(请参阅物料订货数据 (tcibd2100m000) 进程),并且具有物料主计划,则下列规则适用:

  • 物料的计划跨度至少必须等于物料的合计累计订单提前期 (COLT)。
  • 物料的订单计划跨度至少必须等于物料的非关键累计订单提前期 (COLT)。

如果物料是主计划中的关键物料,但没有物料主计划,则企业计划子系统将应用以下规则:

  • 物料的计划跨度至少必须等于物料的合计累计订单提前期 (COLT)。
  • 物料的订单计划跨度至少必须等于物料的合计累计订单提前期 (COLT)。

对于主计划中的非关键物料,可应用下列规则:

  • 物料的订单计划跨度至少必须等于物料的合计累计订单提前期 (COLT)。
  • 物料的计划跨度至少必须等于物料的订单计划跨度。
  • 物料的订单计划跨度至少必须等于(多层)物料清单 (BOM) 结构中最近的关键父物料的订单计划跨度。

在检查跨度 (cprpd1200m000) 进程中,可以选择更新方法字段中的三个更新选项之一,以确定企业计划子系统必须如何更新累计订单提前期 (COLT) 值和跨度。 这些更新选项如下:

  • 累计订单提前期 (COLT):企业计划子系统会计算累计订单提前期 (COLT) 和非关键累计订单提前期 (COLT),并更新物料计划数据 (cprpd1100m000) 进程中最小订单计划跨度字段和最小计划跨度字段的值。
  • 累计订单提前期 + 太小时的跨度:企业计划子系统会计算累计订单提前期 (COLT) 和非关键累计订单提前期 (COLT),并在物料计划数据 (cprpd1100m000) 进程中更新最小订单计划跨度字段和最小计划跨度字段中的值,以及字段中的值和字段(如果这些值太小而无法正确生成计划订单)。
  • 累计订单提前期 + 所有跨度:企业计划子系统会计算累计订单提前期 (COLT) 和非关键累计订单提前期 (COLT),并更新物料计划数据 (cprpd1100m000) 进程中最小订单计划跨度字段和最小计划跨度字段的值,而且还会更新字段和字段的值。
