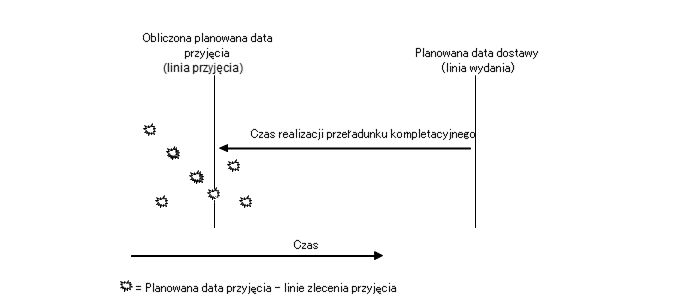

| Ramy czasowe przeładunku kompletacyjnegoLinie zlecenia przeładunku kompletacyjnego, która mają być wygenerowane, muszą istnieć dla linii zlecenia przyjęcia o planowanej dacie przyjęcia zgodnej z planowaną datą dostawy linii zlecenia wydania, przy uwzględnieniu czasu realizacji przeładunku kompletacyjnego znajdującego się pomiędzy tymi dwoma datami. Wynikiem odjęcia czasu realizacji przeładunku kompletacyjnego od planowanej daty dostawy dla linii zlecenia wydania jest planowana data przyjęcia dla linii zlecenia przyjęcia, którą można połączyć ze zleceniem przeładunku kompletacyjnego. Jako że planowana data przyjęcia dla linii zlecenia przyjęcia jest wyrażona w sekundach, nigdy nie będzie ona w pełni zgodna z planowaną datą dostawy dla linii zlecenia wydania. Dlatego linie zlecenia przyjęcia należy uwzględnić razem z planowaną datą przyjęcia, która znajduje się krótko przed lub po tej wyliczonej dacie. W tym celu pomocne może okazać się określenie minimalnych i maksymalnych tolerancji czasu w sesji Tworzenie zleceń przeładunku kompletacyjnego i ich linii (whinh6200m000), które tworzą ramy czasowe dla planowanej daty przyjęcia. W rezultacie wszystkie linie zlecenia przyjęcia o planowanej dacie przyjęcia, która mieści się w tych ramach czasowych, są uwzględniane przy tworzeniu linii zlecenia przeładunku kompletacyjnego. Jeśli zarówno minimalna, jak i maksymalna tolerancja czasu wynosi zero, to LN ignoruje ramy czasowe. Przykład Poniższy rysunek pokazuje sposób obliczania czasu realizacji bez użycia ram czasowych. Objaśnienie - Czas realizacji przeładunku kompletacyjnego jest planowany wstecz od planowanej daty dostawy zlecenia przeładunku kompletacyjnego (= linii zlecenia wydania). W ten sposób otrzymywana jest wyliczona planowana data dostawy.
- Tylko jedna linia zlecenia przyjęcia otrzymana w tym dniu/o tym czasie jest uwzględniana przy tworzeniu linii zlecenia przeładunku kompletacyjnego.

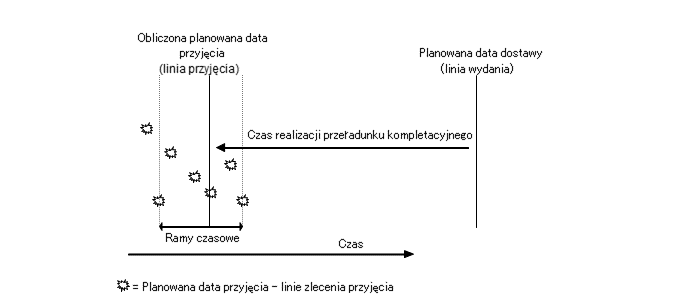

Przykład Poniższy rysunek pokazuje sposób obliczania czasu realizacji z użyciem ram czasowych. Objaśnienie - Pionowa linia znajdująca się po lewej stronie obliczanej planowanej daty przyjęcia wskazuje minimalną tolerancję czasu. Z kolei pionowa linia leżąca po prawej stronie obliczanej planowanej daty przyjęcia wskazuje maksymalną tolerancję czasu.
-
W tym przypadku przy tworzeniu linii zlecenia przeładunku kompletacyjnego uwzględniane są również pozostałe linie zlecenia przyjęcia. Niektóre towary mogą zostać przyjęte przed obliczoną datą przyjęcia, a inne – po tej dacie: - Towary, które zostaną przyjęte wcześniej, mogą być przeładowane kompletacyjnie i wysłane wcześniej, lub można je dać na przechowanie do lokalizacji przyjęcia lub lokalizacji wysyłki, tak aby można je było wysłać o planowanej dacie dostawy.
- Towary, które zostaną przyjęte po obliczonej dacie przyjęcia, ale w obrębie okna czasowego, również zostaną przeładowane kompletacyjnie dla tego zlecenia przeładunku kompletacyjnego. Jest już za późno na wysłanie tych towarów, jednak mimo wszystko wykonanie przeładunku kompletacyjnego jest szybsze od przyjmowania i wydawania towarów.
- Linie zlecenia przyjęcia o planowanej dacie przyjęcia znajdującej się poza ramami czasowymi nie zostaną uwzględnione dla tego zlecenia przeładunku kompletacyjnego, ale mogą być uwzględnione dla innego zlecenia przeładunku kompletacyjnego. To inne zlecenie przeładunku kompletacyjnego istnieje dla innej linią zlecenia wydania, która może posiadać inną planowaną datę dostawy. Rezultatem jest nowa obliczona planowana data przyjęcia oraz przesunięte okno czasowe.
Linie zlecenia przyjęcia są łączone ze zleceniem przeładunku kompletacyjnego w następującej kolejności: Linie zlecenia przyjęcia, które zostały już przyjęte. Ramy czasowe nie są uwzględniane. Pozostałe linie zlecenia przyjęcia. Te linie są łączone zgodnie z ich planowanymi datami przyjęcia. Linie zlecenia przyjęcia o najwcześniejszych planowanych datach przyjęcia zostaną połączone jako pierwsze. W tym przypadku ramy czasowe są uwzględniane.
Uwaga - Ustawienie optymalnych tolerancji czasowych zależy od obszaru działalności przedsiębiorstwa. W tym przypadku najlepiej jest skorzystać z metody prób i błędów.
- Tolerancje czasowe mogą być wyrażone w godzinach lub dniach.
| |
