Wyrównywanie (harmonogramowanie) obciążenia

Dla planowania grupowego wyrównywanie obciążenia jest używane do definiowania liczby grup koniecznych do utworzenia dla kombinacji atrybutów planowania zaharmonogramowanych równolegle. Wyrównywanie obciążenia tworzy wiele grup dla jednej kombinacji tych atrybutów. Dla wyrównywania obciążenia na podstawie harmonogramu planowany czas rozpoczęcia i planowany czas zakończenia czynności są używane w celu dystrybucji czynności między grupami w zestawie grup.

Wyrównywanie obciążenia na podstawie harmonogramu składa się z:

  • wyboru czynności;

    Należy zaznaczyć wszystkie czynności, dla których ma zostać przeprowadzone wyrównanie obciążenia. Wybrane czynności są przenoszone do inne grupy w celu wyrównania obciążenia, z wyjątkiem:

    • grup zamrożonych i planowanych wiążąco;
    • zestawów grup zamrożonych i planowanych wiążąco;
    • czynności planowanych wiążąco.
  • posortowania czynności;

    Należy posortować wybrane czynności. Pierwsze kryterium sortowania jest ustawiane na poziomie grupy. Wewnątrz każdego z zestawów grup czynności są sortowane na podstawie dat rozpoczęcia/końcowych. Czynności są sortowane na podstawie:

    • najwcześniejszego czasu rozpoczęcia;
    • planowanego czasu rozpoczęcia;
    • najpóźniejszego czasu rozpoczęcia (obliczanie najpóźniejszego czasu rozpoczęcia jest oparte na najpóźniejszym zakończeniu, czasie trwania czynności, stosownym kalendarzu, typie dostępności i strefie czasowej);
    • planowanym czasie zakończenia;
    • najpóźniejszym czasie zakończenia.
Uwaga

Jeżeli nie określono daty rozpoczęcia, wartość w tym polu jest domyślnie zerowa. Jeżeli nie określono daty końcowej, uwzględniana jest maksymalna możliwa wartość. Czynności bez daty rozpoczęcia są zawsze harmonogramowane w planie jako pierwsze, a czynności bez daty końcowej – jako ostatnie.

  • dystrybucji czynności między grupami;

    Wybrane czynności są rozdysponowywane pomiędzy grupami w zestawie grup. Każda czynność jest dodawana do grupy z najwcześniejszym czasem zakończenia. Czas końcowy grupy jest odpowiednio aktualizowany. Zakończenie procesu ma miejsce po dodaniu wszystkich czynności do grupy.

    Po zmianie lub przeharmonogramowaniu czynności na wcześniejszy lub późniejszy termin/czas, planowany czas rozpoczęcia i planowany czas zakończenia są aktualizowane.

Uwaga

Jeżeli dla zlecenia serwisowego, zlecenia warsztatowego i czynności planowanych zaznaczono pola wyboru Uwzględnij najwcześniejszy czas rozpoczęcia w sesji Parametry planowania zasobów (tsspc0101m000), czynność nie może się nigdy rozpocząć przed określonym dla niej najwcześniejszym czasem rozpoczęcia.

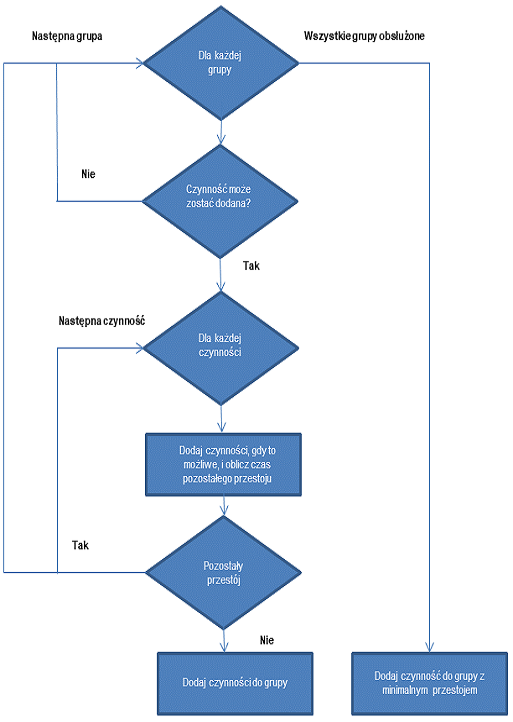

Proces wyrównywania obciążenia na podstawie harmonogramu wygląda następująco:

[...]

Jeżeli dla zlecenia serwisowego, zlecenia warsztatowego i czynności planowanych zaznaczono pola wyboru Uwzględnij najwcześniejszy czas rozpoczęcia w sesji Parametry planowania zasobów (tsspc0101m000), czynność zawsze rozpoczyna się o najwcześniejszym czasie rozpoczęcia grupy, do której jest dodana. Jeżeli w momencie dodawania czynności do grupy nie jest uwzględniany najwcześniejszy czas rozpoczęcia czynności, nie dochodzi do przestoju. Po dodaniu czynności proces jest kontynuowany dla kolejnych czynności.

Jeżeli dla zlecenia serwisowego, zlecenia warsztatowego i czynności planowanych nie zaznaczono pól Uwzględnij najwcześniejszy czas rozpoczęcia w sesji Parametry planowania zasobów (tsspc0101m000), czynności nie można rozpocząć przed najwcześniejszym czasem rozpoczęcia. W rezultacie, po dodaniu czynności do grupy może dojść do przestoju.
