Przykład 1: czynność nie została jeszcze rozpoczęta

Czynność A nie została jeszcze rozpoczęta. Brak jest przepracowanego czasu pracy, struktury projektu i szczegółów planowania zdolności.

  • Czas trwania czynności (dni projektu): 15.
  • Zgrubne wymagania zdolności: 200.
  • Najwcześniejsza data rozpoczęcia: dzień 4, tydzień 44, rok 1992.
  • Procent wykonania: 0%.

Data bieżąca poprzedza najwcześniejszą datą rozpoczęcia. Poniższy rysunek przedstawia przebieg czynności A:

[...]
WDni robocze
_Dni wolne od pracy

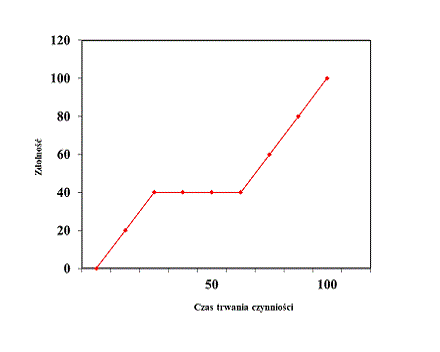

Poniższa grafika przedstawia tabelę obciążenia zdolności przypisaną do danej czynności:

[...]

Zdolność dla czynności A wynosi 200 godzin. Obciążenie zdolności na tydzień jest następujące:

TydzieńLiczba dniCzas trwania czynności (%)Zapotrzebowanie zdolności (%)Różnica względem poprzedniego tygodniaZapotrzebowanie zdolności (na tydz.)
44-92213%17,3%17,3%34,6
45-92640%40,0%22,7%45,4
46-92960%40,0%0,0%0,0
47-921280%70,0%30,0%60,0
48-921280%70,0%0,0%0,0
49-9215100%100,0%30,0%60,0
