Ograniczenia w generowaniu linii harmonogramu zakupu bez sygnatury

Następujące ograniczenia uniemożliwiają pakietowi Pakiet Planowanie generowanie lub aktualizację linii harmonogramu zakupu bez sygnatury:

  • konfiguracja strefy zamrożenia;
  • horyzont generowania wzorców;
  • data ważności kontraktu;
  • status linii harmonogramu Planowane wiążąco.
Konfiguracja strefy zamrożenia

Okres zamrożenia, który można określić w sesjach Kontrahent pozycji zakupu (tdipu0110m000), Linie kontraktu zakupu - dane logistyczne (tdpur3102m000) i Linia szczegółów logistycznych linii kontraktu zakupu (tdpur3102m100), zapobiega generowaniu lub aktualizacji linii harmonogramu.

Dostępne są następujące strefy zamrożenia:

  • Okres zamrożenia
    W czasie okresu zamrożenia pakiet Pakiet Planowanie nie może generować ani aktualizować linii harmonogramu.
  • Próg górny
    Podczas okresu progu górnego ilości linii harmonogramu mogą spadać, ale nie mogą się zwiększać. W rezultacie, pakiet Pakiet Planowanie nie może w tym okresie generować nowych linii harmonogramu.
  • Próg dolny
    W czasie trwania okresu progu dolnego, ilości linii harmonogramu mogą się zwiększać, ale nie mogą spadać. W rezultacie, pakiet Pakiet Planowanie może w tym okresie generować nowe linie harmonogramu, ale istniejące linie harmonogramu nie mogą zostać usunięte.
Uwaga
  • Jeżeli harmonogram zakupów jest Na podstawie wysyłki to granice czasu wstrzymania opierają się na planowanych datach dostawy. Jeżeli harmonogram jest Na podstawie przyjęcia, to granice czasu wstrzymania opiera się na planowanych datach dostawy.
  • Jeżeli pakiet Pakiet Planowanie nie może zwiększać ilości linii harmonogramu w okresie zamrożenia lub w czasie trwania okresu progu górnego, to LN automatycznie przechowuje zapotrzebowanie dla pierwszego dostępnego czasu dostawy, który przypada poza tymi okresami.
  • Jeżeli dla określonej pozycji linie harmonogramu zostały już wygenerowane, to w zależności od statusu wstrzymania linii harmonogramu, którego podgląd jest możliwy w polu Zamrożone w sesji Linie harmonogramu zakupów (tdpur3111m000) podczas symulacji zlecenia. Pakiet Pakiet Planowanie najpierw usuwa wszystkie linie harmonogramu ze statusem wstrzymania Wolne, a także te, dla których nie zostało zaznaczone pole wyboru Planowane wiążąco w sesji Linie harmonogramu zakupów (tdpur3111m000). Pakiet Pakiet Planowanie następnie powoli przelicza wymagania i wprowadza nowe linie harmonogramu.
  • Nie należy określać okresu progu dolnego, jeżeli chce się, by pakiet Pakiet Planowanie automatycznie usuwał niedostarczone i zbędne linie harmonogramu z datą dostawy w przeszłości. Można wybrać wartość pola Usuń linie harmonogramu z datą w przeszłości tylko, jeżeli wartość pola Okres wstrzymania kolejnych wydań jest równa zero.
horyzont generowania wzorców;

W pakiecie Pakiet Planowanie wymagania są grupowane na podstawie czasów dostaw, wygenerowanych w sesji Generowanie planowanych czasów dostaw (tdipu0225m000). W sesji Generowanie planowanych czasów dostaw (tdipu0225m000) należy zdefiniować datę końcową horyzontu. Data końcowa horyzontu to data, do której czasy dostaw są przechowywane w sesji Planowane momenty dostawy (na pds. przyjęcia) (tdipu0126m000) i Planowane czasy dostaw (Na podstawie wysyłki) (tdipu0125m000), z których czasy dostaw mogą zostać wykorzystane przez pakiet Pakiet Planowanie w celu przeprowadzenia offsettingu czasu realizacji. Ponieważ czasy dostaw dla okresu przypadającego po dacie końcowej horyzontu nie są obliczane, pakiet Pakiet Planowanie nie może znaleźć obowiązujących czasów dostaw dla tego okresu. W rezultacie, w okresie przypadającym po dacie końcowej horyzontu pakiet Pakiet Planowanie ma swobodę w planowaniu własnych czasów dostaw.

Data ważności kontraktu

Jeżeli wymagania przypadają na czas po dacie ważności kontraktu, to nie jest możliwe wyszukanie kontrahenta posiadającego odpowiednie uprawnienia. W rezultacie, pakiet Pakiet Planowanie generuje planowane zlecenia zakupu bez określania dostawcy. W tym przypadku, LN wysyła do pakietu Pakiet Planowanie sygnał informujący, że planowane zlecenie zakupu zostało wygenerowane zamiast linii harmonogramu.

Status linii harmonogramu: Planowane wiążąco

Jeżeli kliknie się Planowane wiążąco w sesji Linie harmonogramu zakupów (tdpur3111m000), to linia harmonogramu ma status Planowane wiążąco. W rezultacie, linia harmonogramu nie może zostać zmieniona w czasie następnego uruchomienia pakietu Pakiet Planowanie.

Przykład
[...]

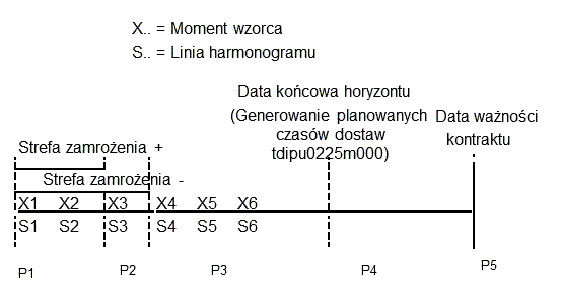

P1Okres zamrożenia.
P2Okres progu dolnego. W przypadku, gdy strefa wstrzymania- kończy się przed strefą wstrzymania+, stosowany jest próg górny.
P3w tym okresie, czasy dostaw wygenerowane w sesji Generowanie planowanych czasów dostaw (tdipu0225m000), które są prezentowane w sesji Planowane czasy dostaw (Na podstawie wysyłki) (tdipu0125m000) lub Planowane momenty dostawy (na pds. przyjęcia) (tdipu0126m000), mogą zostać wykorzystane przez pakiet Pakiet Planowanie w celu przeprowadzenia offsettingu czasu realizacji oraz mogą zostać wygenerowane linie harmonogramu.
P4Okres, dla którego nie istnieją obowiązujące czasy dostaw w sesji Planowane czasy dostaw (Na podstawie wysyłki) (tdipu0125m000) lub Planowane momenty dostawy (na pds. przyjęcia) (tdipu0126m000). W tym okresie pakiet Pakiet Planowanie ma swobodę w planowaniu własnych czasów dostaw w momencie generowania linii harmonogramu.
P5Kontrakt wygasł. Zamiast linii harmonogramu zakupu generowane jest planowane zlecenie zakupu.
