Skumulowane czasy realizacji zlecenia i horyzontyDla każdej pozycji planu należy zdefiniować horyzont zlecenia oraz horyzont planowania. Horyzont zlecenia jest to rozpiętość czasu, podczas której pakiet Planowanie tworzy planowane zlecenia i używa zapotrzebowania zależnego do wszystkich składników zawartych w zestawieniu materiałowym (BOM). Horyzont planowania to rozpiętość czasu, podczas której pakiet Planowanie tworzy, planuje, i rozkłada zapotrzebowanie zależne na wszystkie składniki pozycji nadrzędnej, którą zdefiniowano w zestawieniu materiałów krytycznych. Jeśli horyzonty są zbyt długie, to może prowadzić to do niepotrzebnych problemów z wydajnością. Jeśli horyzonty są zbyt krótkie, to może to prowadzić do problemów z używaniem zapotrzebowania materiałowego. W konsekwencji, niezbędne jest poprawne ustawienia horyzontu zlecenia i planowania, ponieważ bezpośrednio wpływają one na rozkład zapotrzebowania zależnego. Dlatego pakiet Planowanie korzysta z koncepcji skumulowanych czasów realizacji zlecenia. Pojęcie COLT stosuje dwie różne wartości: Całkowity skumulowany czas realizacji zlecenia (COLT) danej pozycji jest równy najdłuższemu z poniższych czasów realizacji:
Aby uzyskać więcej informacji na temat pojęcia COLT, należy zapoznać się z tematem podręcznika online Przykład: skumulowany czas realizacji zlecenia (COLT) Niekrytyczny skumulowany czas realizacji zlecenia (niekrytyczny COLT) jest równy najdłuższemu z poniższych czasów realizacji:
LN używa wartości COLT do obliczenia minimalnej długości horyzontu zlecenia i horyzontu planowania:

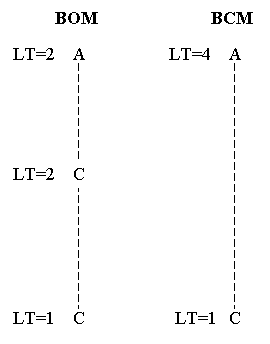

Dla każdej określonej pozycji planu można przeglądać zarówno COLT, jak i niekrytyczny COLT w sesji Pozycje - planowanie (cprpd1100m000). W tej sesji można też znaleźć pole wyboru Automatyczna aktualizacja horyzontów. Jeśli zaznaczono to pole wyboru i wybrano Kontrola horyzontów w odpowiednim menu, to można wywołać przez podgląd sesję Kontrola horyzontów (cprpd1200m000). Po kliknięciu na przycisk Aktualizuj w tej sesji, pakiet Pakiet Planowanie obliczy wartość każdego COLT. Poniższy przykład wyjaśnia, dlaczego obliczanie COLT i niekrytycznego COLT może być konieczne. Przykład Pozycja końcowa A jest złożona z pozycji B (czas realizacji = dwa tygodnie). Pozycja B jest złożona z pozycji C (czas realizacji = dwa tygodnie). Pozycja C jest kupowana z zewnątrz (czas realizacji = jeden tydzień). Tylko pozycja C jest krytycznym składnikiem dla pozycji A (czas realizacji = cztery tygodnie). ![]() Przyjmijmy, że pozycje A, B i C posiadają następujące ustawienia horyzontu:
Trzy zlecenia sprzedaży X, Y, i Z istnieją dla pozycji A:
Jak widać, zapotrzebowanie zależne dla zlecenia sprzedaży X w szóstym tygodniu jest używane do składnika B w czwartym tygodniu oraz do składnika C w drugim tygodniu. Zapotrzebowanie zależne dla zlecenia sprzedaży Y w siódmym tygodniu wcale nie jest używane, ponieważ horyzont zlecenia dla składnika B zatrzymuje się na koniec tygodnia czwartego. Zapotrzebowanie zależne dla zlecenia sprzedaży Z w tygodniu ósmym jest używane bezpośrednio do składnika C w tygodniu czwartym. Jeśli przesunięto scenariusz o jeden tydzień za pomocą sesji Uruchomienie, przesunięcie i aktualiz.scenar. (cprpd4200m000), to zapotrzebowanie zależne na składnik C, wywołane przez zlecenia sprzedaży Z, które teraz przypada w tygodniu siódmym, całkowicie znika. Jeśli scenariusz zostanie przesunięty na kolejny tydzień, to zlecenie sprzedaży Z przypadnie w szóstym tygodniu, a zapotrzebowanie zależne pojawi się ponownie dla składników B i C. Aby uniknąć takich nienormalnych sytuacji planowania, LN używa koncepcji COLT. Na podstawie tej koncepcji LN może automatycznie aktualizować i poprawiać minimalne wartości dla horyzontu zlecenia i horyzontu planowania, co jest kluczowe dla spójnego planowania zleceń i planowania głównego. Pakiet Planowanie stosuje zestaw podstawowych zasad podczas używania wartości COLT do ustawienia minimalnego horyzontu zlecenia oraz minimalnego horyzontu planowania. Te zasady różnią się zgodnie ze szczegółami pozycji planu. Dla pozycji, które są krytyczne w planowaniu głównym (zob. sesję Pozycje - zlecanie (tcibd2100m000)) i posiadają plan główny pozycji, stosowane są następujące zasady:
Dla pozycji krytycznych w planowaniu głównym i nieposiadających planu głównego pozycji, pakiet Planowanie stosuje następujące reguły:
Dla pozycji, które nie są krytyczne w planowaniu głównym, stosowane są następujące reguły:
W sesji Kontrola horyzontów (cprpd1200m000) można wybrać jedną z trzech opcji aktualizacji w polu Sposób aktualizacji, aby określić, w jaki sposób pakiet Planowanie musi zaktualizować wartości COLT oraz horyzonty. Te opcje aktualizacji to:
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
