Użycie scenariusza z przesunięciem

Jeśli scenariusz jest zdefiniowany jako scenariusz z przesunięciem w sesji Scenariusze (cprpd4100m000), to LN regularnie przesuwa cały scenariusz do przodu w czasie o określony przedział czasu.

Diagram

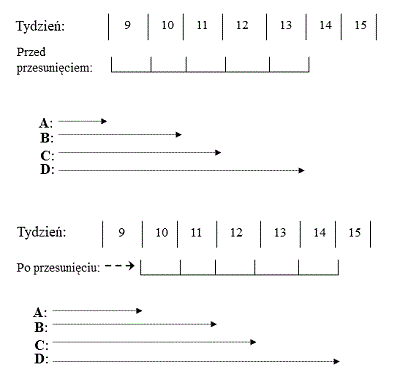

Poniższy schemat ilustruje procedurę przesunięcia. W tym przykładzie częstotliwość przesunięcia to 7 dni.

[...]
AData rozpoczęcia
BData Odniesienie
CData bieżąca
BData zakończenia
Sposób przesuwania scenariusza

Do przesuwania scenariusza należy użyć sesji Uruchomienie, przesunięcie i aktualiz.scenar. (cprpd4200m000). Jeśli wybrano scenariusz, który musi być przesunięty, LN automatycznie wykona pełną aktualizację tego scenariusza:

  • Przesunie scenariusz do przodu.
  • Zaktualizuje wszystkie plany główne pozycji i plany główne kanałów, łącznie z danymi przepływu towarów oraz z wymaganiami materiałów i zdolności krytycznych.
  • Odtworzy wszystkie plany główne zasobów.

Jeśli zostanie przesunięty scenariusz wielozakładowy, to LN przesunie także wszystkie scenariusze lokalne, które należą do tego scenariusza wielozakładowego.

Uwaga

Scenariusz potrzebuje przesunięcia, jeśli data bieżąca jest większa niż data odniesienia plus częstotliwość przesunięcia.

Omówienie procedury

LN przesuwa scenariusz do przodu o liczbę dni określoną w polu Częstotliwość przesunięć sesji Scenariusze (cprpd4100m000). W tej sesji są aktualizowane poniższe pola:

  • Data rozpoczęcia;
  • Data zakończenia scenariusza;
  • Data odniesienia.

Należy zwrócić uwagę na to, że ta aktualizacja wpływa też na daty okresu planu. LN aktualizuje te daty we wszystkich planach głównych pozycji, które są obecne w scenariuszu.

Ponieważ okresy planu mogą być nierównej długości, niezbędna jest specjalna procedura do redystrybucji danych planu głównego pomiędzy nowego okresy planu.

Krok 1

LN dezagreguje ilości z planu głównego scenariusza z przesunięciem (na przykład ilości planu produkcji) pomiędzy dni kalendarzowe odpowiedniego okresu planu. Ta dezagregacja jest oparta na kalendarzu firmy: aby uzyskać szczegółowy opis, należy zapoznać się z tematem Rozdzielanie ilości planu głównego pomiędzy dni kalendarzowe.

Krok 2

LN agreguje ilości dla każdego dnia do nowych okresów planu.
