Kalkulacja czasu realizacji dystrybucji

Pakiet Pakiet Planowanie tworzy zlecenia dystrybucji na podstawie szczegółów zdefiniowanych dla relacji pomiędzy oddziałem dostarczającym a oddziałem przyjmującym w sesji Powiązania dostaw (cprpd7130m000). W zależności od tego, czy zdefiniowano przewoźnika dla określonej relacji, pakiet Pakiet Planowanie wykonuje planowanie czasu realizacji dystrybucji na podstawie czasu transportu lub stałego czasu realizacji dostawy.

Procedura ogólna

Bez względu na to, czy określono przewoźnika, pakiet Pakiet Planowanie zawsze najpierw oblicza datę zakończenia zlecenia z następującymi komponentami czasu realizacji:

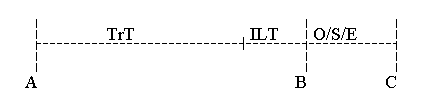

Czas realizacji dystrybucji: przy użyciu tabel odległości
[...]
TrTCzas transportu (na podstawie tablic odległości).
ILTCzas realizacji przyjęcia (z sesji Dane pozycji wg magazynu (whwmd2110s000)).
O/S/ECzas realizacji wydania/Czas bezpieczeństwa/Dodatkowy czas realizacji.
AData rozpoczęcia
BData zakończenia
CData zapotrzebowania

Jeśli nie znaleziono żadnej tablicy odległości, to uzyskany czas realizacji dostawy wynosi zero.

Uwaga

Ten sposób powoduje znaczne obciążenie wydajności systemu komputera.

Planowanie czasu realizacji na podstawie czasu realizacji dostawy

Jeśli nie określono przewoźnika w sesji Powiązania dostaw (cprpd7130m000), to LN oblicza datę rozpoczęcia zlecenia za pomocą czasu realizacji dostawy, którą zdefiniowano w tej samej sesji.

LN planuje czas realizacji dostawy za pomocą kalendarza powiązanego z zasobem dostaw, który został określony w sesji Powiązania dostaw (cprpd7130m000). Jeśli nie określono źródła dostaw, to pakiet Dane wspólne korzysta z kalendarza jednostki organizacyjnej danej pozycji.

Tablice podziału używające stałego czasu realizacji dostaw
[...]
SLTCzas realizacji dostawy (z sesji Powiązania dostaw (cprpd7130m000))
ILTCzas realizacji przyjęcia (z sesji Dane pozycji wg magazynu (whwmd2110s000)).
O/S/ECzas realizacji wydania/Czas bezpieczeństwa/Dodatkowy czas realizacji.
AData rozpoczęcia
BData zakończenia
CData zapotrzebowania
