Czas realizacji dystrybucji na podstawie kalendarza dostawy

W pakiecie Pakiet Planowanie, czas realizacji dostawy dla planowanego zlecenia zakupu składa się z następujących czasów realizacji:

  • Wwnętrzny czas przetwarzania z sesji Kontrahent pozycji zakupu (tdipu0110m000).
  • Czas dostawy z sesji Kontrahent pozycji zakupu (tdipu0110m000).
  • Czas transportu pomiędzy adresem kontrahenta 'dostawa-od' i magazynem przyjmującym, oparty na stosowanej tabeli odległości (jeśli jest dostępna) w sesji Tablica odległości wg miast (tccom4137s000) lub w sesji Tablica odległości wg kodów pocztowych (tccom4138s000).
  • Czas bezpieczeństwa dostawy z sesji Kontrahent pozycji zakupu (tdipu0110m000).

Suma tych czasów realizacji jest wyświetlana w polu Obliczenie czasu realizacji sesji Kontrahent pozycji zakupu (tdipu0110m000).

Ponadto używany jest czas realizacji przyjęcia z sesji Kontrahent pozycji zakupu (tdipu0110m000).

Użycie obliczonego czasu realizacji

Jeśli data zakończenia zlecenia przypada poza horyzontem czasu realizacji (zdefiniowanym w sesji Kontrahent pozycji zakupu (tdipu0110m000)), to data rozpoczęcia jest obliczana według:

  1. Planowania wstecz wewnętrznego czasu realizacji za pomocą kalendarza zestawienia pozycja/magazyn (zobacz sesję Dane pozycji wg magazynu (whwmd2110s000)).
  2. Odejmowania skumulowanego czasu realizacji od uzyskanej daty.

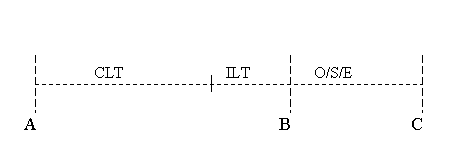

Przykład: czas realizacji zakupu na podstawie obliczonego czasu realizacji
[...]
CLTObliczony czas realizacji (z sesji Kontrahent pozycji zakupu (tdipu0110m000)).
ILTCzas realizacji przyjęcia (z sesji Dane pozycji wg magazynu (whwmd2110s000)).
O/S/ECzas realizacji wydania/Czas bezpieczeństwa/Dodatkowy czas realizacji.
AData rozpoczęcia
BData zakończenia
CData zapotrzebowania
Użycie planowanych czasów realizacji

Jeśli data zakończenia zlecenia przypada w obrębie horyzontu czasu realizacji, to czas realizacji dostawy jest określany przez planowanie wstecz osobno każdego czasu realizacji:

  1. Czas realizacji przyjęcia jest planowany za pomocą kalendarza zestawienia pozycja/magazyn (zobacz sesję Dane pozycji wg magazynu (whwmd2110s000)).
  2. Czas bezpieczeństwa dostawcy nie jest planowany za pomocą kalendarza, ale jest interpretowany jako liczba dni kalendarzowych.
  3. Czas transportu jest planowany za pomocą kalendarza powiązanego z adresem kontrahenta 'dostawa-od'.
  4. Czas dostawy jest planowany za pomocą kalendarza powiązanego z adresem kontrahenta 'dostawa-od'.
  5. Wewnętrzny czas przetwarzania jest planowany za pomocą kalendarza działu dla działu zakupów zdefiniowanego dla zestawienia pozycja/kontrahent.

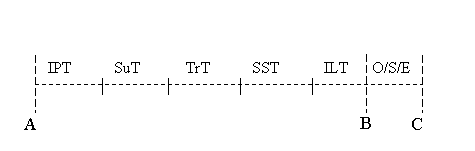

Przykład: czas realizacji zakupu na podstawie planowanej realizacji dostawy
[...]
IPTWewnętrzny czas przetwarzania(z sesji Kontrahent pozycji zakupu (tdipu0110m000)).
SuTCzas dostawy (z sesji Kontrahent pozycji zakupu (tdipu0110m000)).
TrTCzas transportu (na podstawie tablic odleglości).
SSTCzas bezpieczeństwa dostawy (z sesji Kontrahent pozycji zakupu (tdipu0110m000)).
ILTCzas realizacji przyjęcia (z sesji Dane pozycji wg magazynu (whwmd2110s000)).
O/S/ECzas realizacji wydania/Czas bezpieczeństwa/Dodatkowy czas realizacji.
AData rozpoczęcia
BData zakończenia
CData zapotrzebowania
Brak dostawcy

Jeśli nie znaleziono dostawcy, pakiet Planowanie używa następujących danych do obliczenia czasu realizacji dostawy:

  • Czas realizacji przyjęcia z sesji Dane pozycji wg magazynu (whwmd2110s000), używając kalendarza kombinacji pozycji/magazynu.
  • Czas dostawy z sesji Pozycja - zakup (tdipu0101m000), interpretowane jako dni kalendarzowe.

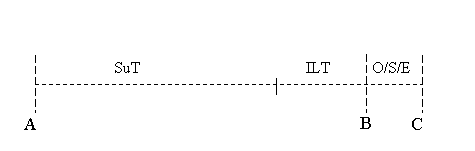

Przykład: planowanie czasu realizacji bez dostawcy
[...]
SuTCzas dostawy (z sesji Pozycja - zakup (tdipu0101m000)).
ILTCzas realizacji przyjęcia (z sesji Dane pozycji wg magazynu (whwmd2110s000)).
O/S/ECzas realizacji wydania/Czas bezpieczeństwa/Dodatkowy czas realizacji.
AData rozpoczęcia
BData zakończenia
CData zapotrzebowania
