Kostenverdelingen

Bij projecten waarin een artikel wordt geproduceerd of gerepareerd (bijvoorbeeld depotreparatie), moet de gebruiker de kosten per eenheid op verschillende niveaus bewaken.

Door gebruik te maken van kostenverdelingen, kunt u de opsplitsing van kosten per eenheid op verschillende niveaus bekijken in de werkstructuur van een project. Met kostenverdelingen kunt u binnen het project de kosten per eenheid van de projectpegs van de hoogste vraag naar andere niveaus van de werkstructuur overzetten. U kunt ook andere specifieke kostensoorten aangeven, zoals taak, materiaal, onderaanneming enzovoort, om de kosten per eenheid naar andere niveaus van de werkstructuur over te zetten.

U kunt de kostenverdelingen registreren voor:

U kunt in Infor LN meerdere kostenverdelingen aanmaken voor een project. Wanneer u een kostenverdeling aanmaakt op een bepaald niveau in de werkstructuur van een project, krijgen alle lagere niveaus van de stuklijst koppelingen naar de kostenverdeling van de werkstructuur, tenzij er een andere kostenverdeling bestaat op het lagere niveau in de stuklijststructuur.

Voorbeeld

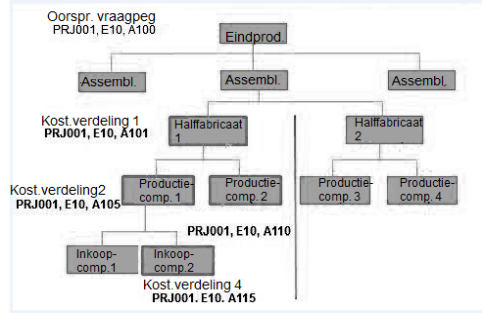

Project PRJ001, met structuurdeel E en activiteit A, omhelst de productie van een eindproduct met de volgende componenten in de stuklijst:

  • Assemblage
  • Halffabricaat 1 en halffabricaat 2
  • Productiecomponent 1, productiecomponent 2, productiecomponent 3 en productiecomponent 4
  • Inkoopcomponent 1 en inkoopcomponent 2
[...]

De pegdistributie voor het project bevindt zich in eerste instantie op het hoogste vraagartikelniveau (in dit voorbeeld bij het eindproduct).

Kostenverdelingen worden aangemaakt op de volgende niveaus:

  • Kostenverdeling 1 - bij halffabricaat 1
  • Kostenverdeling 2 - bij productiecomponent 1
  • Kostenverdeling 3 - bij productiecomponent 2
  • Kostenverdeling 4 - bij inkoopcomponent 2

U kunt de kosten per eenheid verzamelen en bekijken voor:

  • Productiecomponent 1 bij kostenverdeling 2 (gekoppeld aan peg PRJ001, E10, A105) in plaats van kostenverdeling 1 (gekoppeld aan peg PRJ001, E10, A101) omdat kostenverdeling 1 is vervangen door kostenverdeling 2 op het lagere niveau.
  • Productiecomponent 2 bij kostenverdeling 3 (gekoppeld aan peg PRJ001, E10, A110) in plaats van kostenverdeling 1 (gekoppeld aan peg PRJ001, E10, A101).
  • Inkoopcomponent 1 bij kostenverdeling 2 (gekoppeld aan peg PRJ001, E10, A105) omdat er geen kostenverdeling is aangemaakt bij inkoopcomponent 1.
  • Inkoopcomponent 2 bij kostenverdeling 4 (gekoppeld aan peg PRJ001, E10, A115).

Voor halffabricaat 2, productiecomponent 3 en productiecomponent 4 kunt u de verdeling van de kosten per eenheid bekijken op het hoogste vraagartikelniveau (het eindproduct gekoppeld aan peg PRJ001, E10, A100).

Vereisten voor het aanmaken van kostenverdelingen

U kunt in Infor LN alleen kostenverdelingen voor projecten aanmaken als het selectievakje Kostenverdelingen in de sessie Geïmplementeerde software-componenten (tccom0100s000) is ingeschakeld.

Er kunnen geen kostenverdelingen worden aangemaakt voor projecten van het type Intern en Sjabloon.

U moet het structuurdeel of de activiteit opgeven om kostenverdelingen aan te maken voor een project. De activiteiten die worden gebruikt om kostenverdelingen aan te maken, moeten van de soort Verzamelrekening of Werkpakket zijn.

Kostenverdelingen instellen

Gebruik de sessie Kostenverdelingen (tppdm3600m000) om kostenverdelingen aan te maken of in te stellen voor productiemateriaal en resourcekosten, en voor de materiaalkosten, taakkosten en overige kosten van depotreparaties voor het project.

NB

U kunt ook kostenverdelingen voor lege projecten aanmaken door geen projectcode op te geven op het veld Project in de sessie Kostenverdelingen (tppdm3600m000). U moet echter wel het standaardstructuurdeel of een standaardactiviteit opgeven.

Zoekcriteria voor kostenverdelingen

Infor LN gebruikt de volgende zoekcriteria voor kostenverdelingen:

  1. Kostenverdelingen die zijn gedefinieerd voor de productieresources voor het specifieke project.
  2. Kostenverdelingen die zijn ingesteld voor de productieresources voor een leeg project.
  3. Kostenverdelingen die zijn ingesteld voor het productiemateriaal voor het specifieke project.
  4. Kostenverdelingen die zijn ingesteld voor het productiemateriaal voor een leeg project.

Voor productie (materiaal en resources) wordt de onderstaande hiërarchische zoekvolgorde gebruikt:

ProductietypeIIIIIIIVV
Productie - materiaalHoofdartikel / stuklijstcomponentartikelArtikelgroep / hoofdartikelalleen het hoofdartikelalleen het stuklijstcomponentartikelArtikelgroep
Productie - resourcesHoofdartikel / routing / bewerkingenHoofdartikel / routingAfdelingKostensoort / hoofdartikel



NB
  1. Voor productiemateriaal kunt u de opties Artikelgroepen importeren en Componenten importeren gebruiken om een kostenverdeling in te stellen voor meerdere artikelgroepen en componentartikelen van het hoofdartikel.
  2. Voor productieresources kunt u de opties Bewerkingen importeren en Afdelingen importeren gebruiken om een kostenverdeling in te stellen voor meerdere routingbewerkingen en afdelingen.

Voor depotreparatie wordt de onderstaande hiërarchische zoekvolgorde gebruikt:

ServicetypeIIIIIIIVV
Materiaal depotreparatieServiceartikelgroepInstallatiegroepServiceartikel (hoofdartikel)Seriedragend artikel (artikel)Serienummer artikel
Taken depotreparatieHoofdroutingRoutingoptieReferentieactiviteitTaak
Overige kosten depotreparatieArtikelgroepArtikelKostensoortniveau voor gereedschap, onderaanneming en overige kosten



NB
  1. Voor materiaal depotreparatie kunt u de opties Serviceartikelgroepen importeren en Installatiegroepen importeren gebruiken om een kostenverdeling in te stellen voor meerdere serviceartikelgroepen en installatiegroepen.
  2. Voor taken depotreparatie kunt u de optie Hoofdroutings importeren gebruiken om een kostenverdeling in te stellen voor meerdere hoofdroutings.
  3. Voor overige kosten depotreparatie kunt u de optie Artikelgroepen importeren gebruiken om een kostenverdeling in te stellen voor meerdere artikelgroepen.
Kostenverdelingen kopiëren

U kunt in Infor LN een kostenverdeling handmatig naar een doelproject kopiëren met de optie Naar ander project kopiëren in het menu Referenties van de sessie Kostenverdelingen (tppdm3600m000). Het venster Naar ander project kopiëren wordt geopend. Hierin kunt u het doelproject opgeven. U kunt ook het selectievakje Bestaande kostenverdelingen vervangen inschakelen om eventuele bestaande kostenverdelingen in het doelproject te vervangen.

NB

Het selectievakje Bestaande kostenverdelingen vervangen wordt niet weergegeven als u de optie Naar ander project kopiëren gebruikt in de MMT-sessies.

U kunt met Infor LN de kostenverdeling kopiëren:

  • vanuit een bestaand project naar een nieuw project
  • vanuit een sjabloon naar een nieuw project
  • vanuit een bestaand project naar een sjabloonproject
  • vanuit een bestaand project naar een ander bestaand project
Lege kostenverdelingen verwijderen

Gebruik Lege kostenpegs verwijderen in de sessie Kostenverdelingen (tppdm3600m000) om de kostenverdelingsregels te verwijderen die niet aan een projectpeg (structuurdeel/activiteit) zijn gekoppeld.
