Stampa della pianificazione degli ordini di produzione per prioritàNel campo Priorità stampa è possibile selezionare il criterio utilizzato da LN per stabilire quali ordini hanno la priorità più alta. È possibile selezionare uno dei seguenti criteri:
Se nella sessione Ordini di produzione (tisfc0501m000) viene immessa manualmente una priorità dell'ordine di produzione, è possibile esprimere tale priorità utilizzando un numero compreso tra 0 e 999. Il valore predefinito è 999 e corrisponde alla priorità più bassa. In LN la priorità più alta è rappresentata dal valore 0 (zero). Nel report vengono inclusi i seguenti dati:
Nota Se la generazione del report richiede molto tempo, è consigliabile limitare l'intervallo di ordini (e altre variabili) selezionati. Giorni di ritardo La colonna Giorni di ritardo è una delle colonne stampate nel report. Il relativo valore viene calcolato in base alla differenza (in giorni) tra il valore di Data di consegna pianificata e quello di Data di riferimento dell'ordine di produzione definiti nella sessione Stampa pianificazione ordini di produzione per Priorità (tisfc1410m000). Ogni giorno nel quale sono disponibili ore di lavoro viene conteggiato come un giorno di ritardo. Le ore di lavoro vengono calcolate esattamente per il primo e l'ultimo giorno in modo da determinare i giorni di ritardo. Nota Ingrandire la finestra, se necessario, per visualizzare correttamente i diagrammi riportati di seguito. Esempio Valore del campo Data di riferimento: 26 agosto 1998. Questa data viene utilizzata come base per il calcolo dei valori di Indice critico e Intervallo di inattività come criteri di priorità. L'ordine di produzione A1 è composto da 4 operazioni:

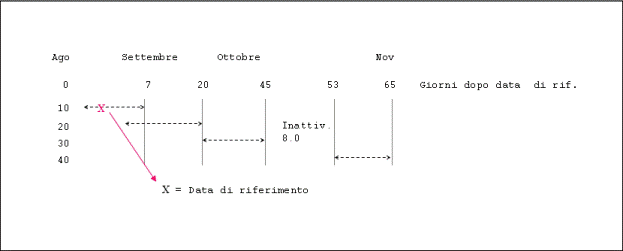

*La percentuale di sovrapposizione si basa sulla quantità del batch di trasferimento. Diagramma del periodo di tempo: ![]() A seconda che la casella di controllo Tempo di sovrapposizione incluso in tempo di produzione sia selezionata o meno, per il calcolo dei valori di Indice critico e Intervallo di inattività sono disponibili quattro metodi:
Indice critico
Utilizzo del Metodo 3: Indice critico = 66 / 70 = 0,94 Se Indice critico è
Intervallo di inattività Intervallo di inattività = (Data di consegna pianificata - Data di riferimento) - Tempo di produzione rimanente Utilizzo del Metodo 3: Intervallo di inattività = 66 - 70 = -4 Se Intervallo di inattività è
| ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
