Decalar desde la fecha de finalización hasta la fecha de inicioEl decalaje desde la fecha de finalización hasta la fecha de inicio depende del tipo de orden. El decalaje difiere para las órdenes de fabricación, las órdenes de compra y las órdenes de distribución. Decalar órdenes de fabricación Estos factores determinan cómo se planifica/decala una orden de fabricación:
Planificación de ruta Una orden de fabricación incluye una serie de operaciones. La secuencia de las operaciones se gestiona mediante la ruta. Un artículo puede tener varias rutas, con varios conjuntos de operaciones, en función de la cantidad de la orden. Además, puede modelar artículos fantasma, que dan lugar a una red de operaciones paralelas. El impacto de los artículos fantasma en la planificación se describe más adelante. Una operación planificada incluye estos componentes de plazo de entrega:
El tiempo de fabricación puede ser dependiente de la cantidad o fijo, lo que se determina mediante la casilla de verificación Duración fija. Están disponibles las opciones siguientes:
Tiempo de fabricación = tiempo de ciclo * cantidad de orden / cantidad de rutas

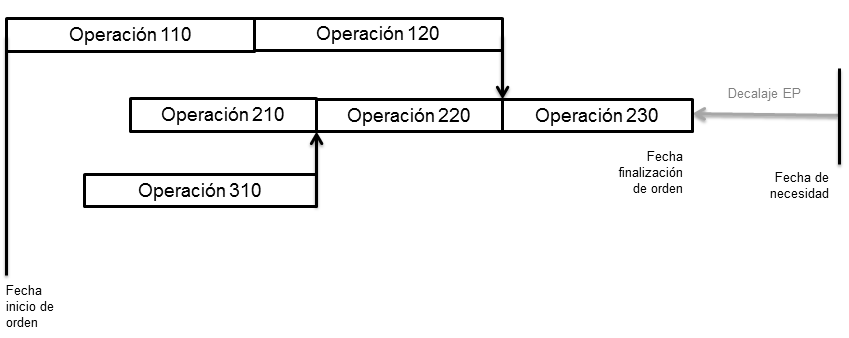

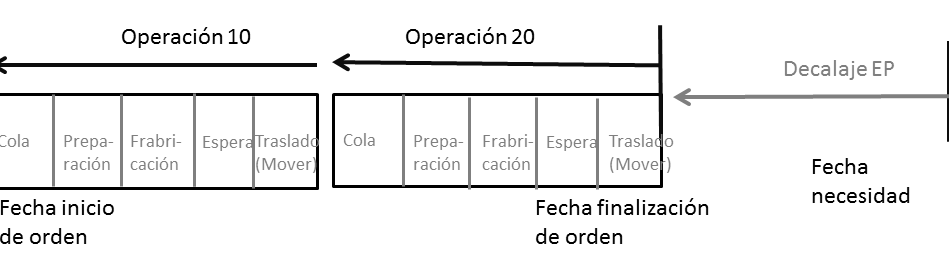

Tiempo de fabricación = tiempo de ciclo Si utiliza información de ruta detallada, el decalaje de dos operaciones es el siguiente: ![]() Órdenes de fabricación, decalaje de operaciones Solapamiento de operaciones En la figura anterior se muestra cómo puede planificar dos operaciones secuencialmente. La operación 20 se inicia cuando finaliza la operación 10. Si utiliza un porcentaje o cantidad de lote de transferencia, la operación 20 puede iniciarse cuando la operación 10 sólo ha finalizado parcialmente. ![]() Órdenes de fabricación, solapamiento de operaciones Red de operaciones fantasma Si el artículo A tiene los artículos fantasma B y C como componentes, la orden de fabricación contiene las operaciones del artículo A, así como las de los artículos B y C. Por ejemplo, si el artículo fantasma B es necesario para la tercera operación del artículo A, y C es necesario en la segunda operación, la planificación es la siguiente: ![]() Órdenes de fabricación, red de operaciones Capacidad La capacidad necesaria para una orden de fabricación se obtiene de los plazos de entrega de operación. Los factores de carga indican cuánta mano de obra o cuántas máquinas están implicadas en la operación. Sólo el tiempo de configuración y el tiempo de fabricación requieren capacidad. Para los dos tipos de tiempos de fabricación, los cálculos de capacidad son los siguientes:
Horas de mano de obra = tiempo medio de preparación * carga de mano obra para preparación + tiempo de ciclo * cantidad de orden * carga de mano de obra para fabricación / cantidad de rutas Horas de máquina = tiempo medio de preparación * carga de máquina + tiempo de ciclo * cantidad de orden * carga de máquina / cantidad de rutas
Horas de mano de obra = tiempo medio de preparación * carga de mano obra para preparación + tiempo de ciclo * carga de mano de obra para fabricación / cantidad de rutas Horas de máquina = tiempo medio de preparación * carga de máquina + tiempo de ciclo * carga de máquina / cantidad de rutas En las planificaciones de recursos de Planificación Empresarial, la capacidad de mano de obra o de máquina se almacena en función del campo Capacidad crítica para planificación en la sesión Centros de trabajo (tirou0101m000).
| |||
