| Интервал времени перегрузкиГенерируемые строки заказа на перегрузку должны относиться к строкам заказа на размещение, плановая дата поступления которых согласуется с плановой датой поставки строк заказа на отпуск, учитывая цикл перегрузки, находящийся между двумя этими датами. Если цикл перегрузки вычитается из плановой даты строки заказа на отпуск, результатом будет являться плановая дата поставки строки заказа на размещение, которая может рассматриваться при связывании с заказом на перегрузку. Вычисляемая в секундах, плановая дата поступления строки заказа на размещение никогда не будет точно равна плановой дате поставки строки заказа на отпуск. Поэтому в расчет берутся строки заказа на размещение с плановой датой поступления, близкой к рассчитанной дате. В этих целях вы можете определить максимальное и минимальное отклонение времени в сеансе Генерировать заказы на перегрузку и строки заказов на перегрузку (whinh6200m000), который создает интервал времени для плановой даты поступления. В результате при создании строк заказов на перегрузку будут учтены все строки заказов на размещение, у которых плановая дата поступления попадает в указанный интервал времени. Если вы установите максимальное и минимальное отклонение по времени в 0, LN проигнорирует интервал времени. Пример Следующий рисунок показывает расчет цикла без интервала времени. Объяснение - Цикл перегрузки рассчитывается в обратном направлении от плановой даты поставки заказа на перегрузку (=строка заказа на отпуск) для определения рассчитанной даты поступления.

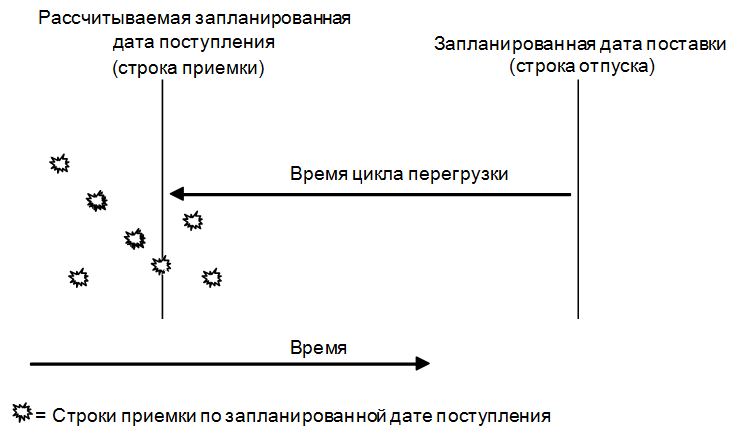

- Строка заказа на размещение, получаемая в это время\дату (только одна) учитывается для создания строк заказа на перегрузку.

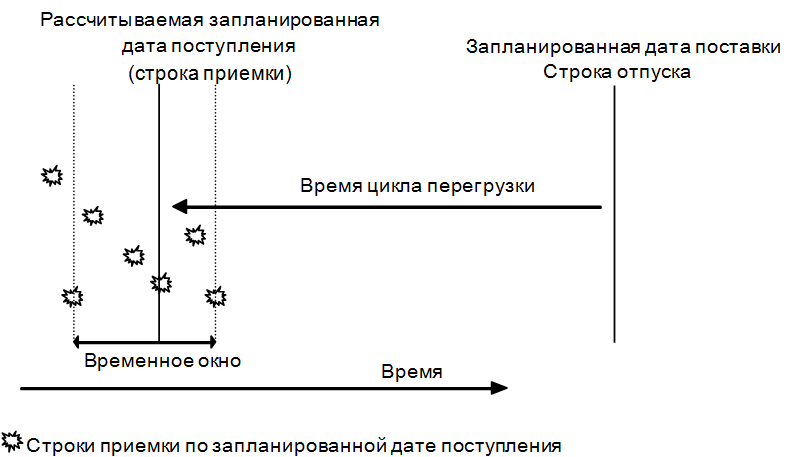

Пример Следующий рисунок показывает расчет цикла с интервалом времени. Объяснение - Вертикальная линия слева от рассчитанной даты поступления показывает минимальной отклонение по времени, а вертикальная линия справа от рассчитанной даты поступления показывает максимальное отклонение по времени.
-
В этом случае для создания строк заказа на перегрузку также учитываются и другие строки заказа на размещение. Некоторые товары могут быть получены до рассчитанной даты поступления, а другие после: - Товары, которые будут получены раньше, могут быть перегружены и отгружены ранее или могут ожидать отгрузку в плановую дату поставки в месте приемки или погрузки.
- Товары, которые будут получены позже, но в рамках интервала времени, будет также перегружен по этому заказу на перегрузку. Эти товары будут слишком поздними для отгрузки, но перегрузка все еще может быть выполнена быстрее, чем размещение и отпуск товаров.
- Строки заказа на размещение с плановой датой поступления, не попадающей в интервал времени, не будут учитываться для этого заказа на перегрузку, но могут быть учтены для другого заказа на перегрузку. Этот заказ на перегрузку может быть определен для строки заказа на отпуск, которая может иметь другую плановую дату поставку. Это выразится в другой рассчитанной плановой дате поступления и смещении интервала времени.
Порядок связывания строк заказа на размещение и заказов на перегрузку следующий: Уже полученные строки заказа на размещение. Интервал времени не учитывается. Оставшиеся строки заказа на размещение. Эти строки связываются в соответствии с плановыми датами поступления. Строки заказов на размещение с наиболее ранними плановыми датами поступления связываются первыми. В этом случае учитывается интервал времени.
Примечание - Ваше направление бизнеса определяет, как устанавливаются отклонения времени. Лучшие результаты достигаются путем проб и ошибок.
- Отклонения времени выражаются в часах и днях.
| |
