Voorbeeld 2: activiteit is al gestart

Activiteit A is gestart, er zijn uren besteed en er is een capaciteitsplanning uitgevoerd per project.

Activiteitsduur (projectdagen)15
Globale capaciteitsbehoefte200 in afdeling 10
Werkelijke startdatumdag 4 week 44 jaar 92
Bestede uren30 in afdeling 10
Gedetailleerde capaciteitsbehoefte100 in afdeling 10
Percentage gereed20%

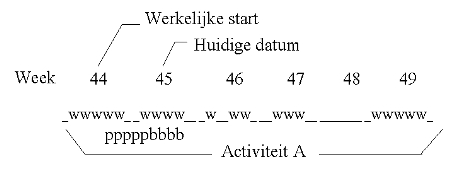

In de volgende afbeelding wordt de uitvoering van activiteit A weergegeven:

[...]
WWerkdagen
_Niet-werkdagen
pvoortgang
bachterstand

Twintig procent van activiteit A is gereed. Met andere woorden: twintig procent van de geplande capaciteit voor activiteit A is gereed. Te besteden uren: 0,8 x 200 = 160 uur. Op basis van de capaciteitsverdelingstabel berekent LN welk percentage van de activiteitsduur is verstreken. De capaciteitsverdelingstabel geeft aan dat 20 procent overeenkomt met 15 procent voortgang in de activiteitsduur.

Deze voortgang is gelijk aan 0,15 x 15 = 2,3 dagen van de doorlooptijd. Geplande voortgang (6 dagen) is 6/15 x 100% = 40% van de activiteitsduur. De achterstand = 6 - 2,3 = 3,7 dagen. Volgens de capaciteitsverdelingstabel komt dit overeen met een achterstallige capaciteit van 20% = 40 uur. Deze 40 uur moeten worden opgeteld bij de resterende doorlooptijd van 9 dagen. Capaciteit die moet worden gebruikt volgens de oorspronkelijke planning: 60% = 120 uren. Om de einddatum van de activiteit te halen moet extra capaciteit worden toegevoegd: 40/120 = 33%. De capaciteitsverdeling per week is dan als volgt:

WeekAantal dagenPercentage van activiteitsduurCapaciteitsbehoefte (per week)
46-92960%0
47-921280%60+20=80
48-921280%0
49-92100%100%60+20=80
