Sezione Attività assegnate - GANTT

In questa sezione le attività di assistenza vengono visualizzate graficamente in base all'ora di inizio e di fine pianificata dell'assegnazione. Nella parta sinistra della sezione vengono visualizzati tutti i tecnici e in quella destra tutti gli ordini/le attività di assistenza assegnati ai tecnici nel diagramma di Gantt. Vengono inoltre visualizzate le ore di disponibilità e non disponibilità di ciascun impiegato in base ai dati del rispettivo calendario. Nella prima e seconda riga del diagramma di Gantt sono visualizzati i vincoli relativi all'attività selezionata, inclusi Ora di inizio/fine pianificata, Prima ora di inizio possibile/Ultima ora di fine possibile, calendario del gruppo e così via.

Sezione Attività assegnate - Altre funzionalità

Di seguito sono illustrate le ulteriori funzionalità supportate da Pianificazione assistenza.

Funzionalità Mostra vincoli attività

Questa funzionalità fornisce una visualizzazione dettagliata che consente di stabilire se i vincoli Prima ora di inizio possibile, Ultima ora di fine possibile, calendario del gruppo, Ora di inizio pianificata, Ora di fine pianificata e ATP sono sincronizzati o se sono presenti scostamenti.

Quando si seleziona un'attività, nelle prime due righe del diagramma di Gantt viene visualizzata una barra delle attività. La barra delle attività della prima riga rappresenta la data di inizio pianificata e la data di fine pianificata dell'attività. La barra delle attività della seconda riga rappresenta la prima ora di inizio possibile e l'ultima ora di fine possibile dell'attività. Viene inoltre visualizzato un indicatore per la data ATP. Nella seconda riga sono evidenziati i dati del calendario del gruppo. Nell'icona In conflitto è indicato l'eventuale motivo del conflitto.

È possibile selezionare i colori delle barre delle attività e dell'indicatore ATP nella scheda Colori della sezione Impostazioni utente.

[...]

Aggiornamento assegnazione

Questa opzione consente di pianificare singolarmente ciascuna assegnazione. Ad esempio, la prima attività ha una durata di 5 ore e la seconda ha tre righe assegnazione. È possibile quindi programmare le tre assegnazioni con durate di 2 ore, 2 ore e 1 ora rispettivamente. Quando si salva il piano, l'ora di inizio e di fine pianificate di tutte e tre le assegnazioni vengono aggiornate in Infor LN. Tuttavia, la durata dell'attività, l'ora di inizio e di fine pianificate dell'attività rimangono invariate in Infor LN.

[...]

Filtri di dati nel diagramma di Gantt

Nel diagramma di Gantt è possibile visualizzare dati diversi applicando i seguenti filtri:

  • Contesto attività selezionata: nella parte sinistra del diagramma di Gantt vengono visualizzati tutti i tecnici assegnati all'attività selezionata. Nella parte destra vengono visualizzate l'attività selezionata e le relative assegnazioni. Nel diagramma non vengono visualizzate altre attività assegnate ai tecnici selezionati. In questa visualizzazione, le funzionalità Annulla assegnazione, Taglia e Copia sono disabilitate.

[...]

  • Contesto ordine selezionato: nella parte sinistra del diagramma di Gantt vengono visualizzati tutti i tecnici assegnati a tutte le attività dell'ordine selezionato. Nella parte destra vengono visualizzati l'ordine selezionato, le rispettive attività e le relative assegnazioni. Nel diagramma non vengono visualizzate altre attività assegnate ai tecnici selezionati. In questa visualizzazione, le funzionalità Annulla assegnazione, Taglia e Copia sono disabilitate.

[...]

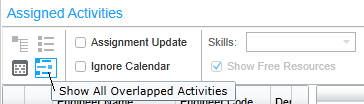

  • Mostra tutte le attività sovrapposte: nel diagramma di Gantt vengono visualizzate tutte le attività sovrapposte relative all'intervallo di tempo selezionato (un giorno, una settimana o un mese). In questa visualizzazione vengono mostrate solo le attività sovrapposte. Per uscire da questa visualizzazione, selezionare l'opzione Mostra tutto.

[...]

  • Mostra tutto: visualizzazione predefinita che mostra tutti i tecnici di assistenza. Viene visualizzata al primo accesso al pannello attività. Viene inoltre visualizzata in caso di aggiornamento dei dati o quando nella griglia viene selezionata un'attività non assegnata.

[...]

  • Visualizzazione tipo di orario di lavoro: se nelle Impostazioni utente è stato impostato il colore di visualizzazione dei tipi di orario di lavoro, l'icona Visualizzazione tipo di orario di lavoro è abilitata. Facendo clic su di essa, vengono filtrati e visualizzati tutti i tecnici disponibili per i tipi di orario di lavoro configurati. Questa funzionalità facilita la pianificazione di interventi durante il fine settimana, per nuovi prodotti e così via.

[...]

Opzioni del menu di scelta rapida della barra delle attività

Se si fa clic con il pulsante destro del mouse su un'attività nel diagramma di Gantt, viene visualizzato un menu di scelta rapida che include le seguenti opzioni:

[...]

Converti in barra delle attività

Questa opzione è abilitata per tutte le attività nei seguenti casi:

  • Quando l'ora di inizio e l'ora di fine pianificate dell'assegnazione coincidono.
  • Quando un'attività non assegnata viene assegnata a un tecnico mediante la funzione di trascinamento della selezione e, se la durata è zero, l'attività viene visualizzata come un diamante.

Selezionare l'opzione Converti in barra delle attività per convertire l'attività in una barra delle attività. Per impostazione predefinita, la durata viene impostata su 30 minuti.

Questa opzione è disponibile solo per attività con stato Libero, Pianificato e Rilasciato.

Annulla assegnazione

Questa opzione consente di annullare l'assegnazione di un tecnico già assegnato a un'attività. La riga dell'assegnazione viene eliminata sia da Infor LN che dal pannello attività. È inoltre possibile annullare l'assegnazione di più attività. Dopo l'annullamento di una o più assegnazioni per un'attività, le assegnazioni vengono rimosse o convertite in attività non assegnate, se l'attività appartiene al reparto selezionato.

Taglia, Copia e Incolla

Quando si aggiunge un'attività al diagramma di Gantt con l'opzione Taglia/Incolla, l'ora di inizio pianificata dell'attività viene considerata come l'ora di inizio programmata. Se si utilizza l'opzione Taglia/Incolla (Rispetta), viene utilizzata l'ora definita per l'attività. Lo stesso vale per l'ora di inizio pianificata assegnazione dell'attività.

Per ulteriori informazioni sull'utilizzo dell'opzione Taglia-Copia/Incolla per più attività, vedere la sezione Pianificazione di attività multiple per attività assegnate.

Opzioni di drill-back

Nel pannello attività sono disponibili opzioni di drill-back, ad esempio Mostra ordine di assistenza, Mostra righe attività ordine di assistenza, Mostra dettagli attività ordine di assistenza, Mostra tecnici di assistenza e Mostra appuntamento, che consentono di accedere alle sessioni di Infor LN. Per le sessioni di drill-back, ad esempio Dettagli ordine di assistenza, Righe ordine di assistenza, Dettagli attività e Righe attività, se i dati vengono modificati in Infor LN, le modifiche vengono riportate anche nel pannello attività.

Assegnazione supervisore

Un supervisore è un impiegato del reparto Assistenza al quale fanno capo più impiegati dello stesso reparto. Se si seleziona un'attività non assegnata con la funzione di trascinamento della selezione e la si assegna a un supervisore, l'opzione Assegnazione supervisore viene abilitata. Per visualizzare questa opzione, fare clic con il pulsante destro del mouse sul nome del supervisore. Se questa opzione è selezionata, vengono create più assegnazioni, ognuna delle quali assegnata a ciascun impiegato del reparto Assistenza.

Quando si seleziona l'opzione Assegnazione supervisore, la modalità di visualizzazione diventa Contesto attività selezionata. Tutte le nuove assegnazioni create vengono visualizzate nel diagramma di Gantt in un'unica visualizzazione. È inoltre possibile abilitare l'opzione Assegnazione supervisore utilizzando l'opzione Copia/Incolla.

Mostra itinerario

Se vengono selezionate più attività dello stesso tecnico, l'opzione Mostra itinerario è abilitata. Questa opzione mostra l'itinerario in base alle attività. Per questo processo interno vengono considerate le coordinate GPS dell'indirizzo relativo all'ubicazione dell'attività. L'itinerario si basa sull'ora di inizio pianificata dell'assegnazione.

Rilascia

È possibile rilasciare un'attività con stato Libero o Pianificato da Pianificazione assistenza con l'opzione Rilascia.

Opzioni del menu di scelta rapida del diagramma di Gantt

Se si fa clic con il pulsante destro del mouse su un'area libera del diagramma di Gantt, viene visualizzato un menu di scelta rapida che include le seguenti opzioni:

[...]

Crea o Modifica orario di lavoro

Questa opzione consente di modificare lo stato dell'orario di lavoro di un tecnico da Disponibile a Non disponibile. Per accedere a questa opzione, fare clic con il pulsante destro del mouse sul diagramma di Gantt.

Crea ordine di assistenza

Con l'opzione Crea ordine di assistenza è possibile inserire un ordine di assistenza direttamente dal pannello attività. Viene avviata una sessione di Infor LN e la data pianificata viene trasferita dal pannello attività. È necessario creare una nuova attività. Il tecnico corrente viene assegnato automaticamente a un'attività. Per visualizzare il nuovo ordine nel diagramma di Gantt, è necessario selezionare Salva ed esci (CTRL+L) nella sessione di Infor LN.

Sessioni di drill-back

Le opzioni di drill-back, quali Mostra dettagli impiegato, Mostra competenze per Impiegato, Mostra contabilità ore, Mostra contabilità ore generali e Mostra calendario Infor LN aperto, consentono di accedere alle sessioni di Infor LN dal pannello attività.
