Kostenverdelingen

In geval van projecten waarvoor een artikel wordt geproduceerd of onderhouden (zoals een depotreparatieservice), moet de gebruiker de kosten op verschillende niveaus bewaken.

Kostenverdelingen bieden een flexibele methode om de verdeling van kosten op verschillende niveaus in een WBS voor het project op te vragen. U kunt kostenverdelingen gebruiken om de kosten van de projectpegs waar de meeste vraag naar is, over te zetten naar andere WBS-niveaus van het project. U kunt ook andere specifieke kostensoorten identificeren, zoals taken, materiaal, onderaanneming, enzovoort, om de kosten naar de andere WBS-niveaus om te leiden.

U kunt de kostenverdelingen registreren voor:

Met Infor LN kunt u meerdere kostenverdelingen voor een project aanmaken. Als u op een bepaald niveau in een WBS een kostenverdeling aanmaakt, overerven alle lagere niveaus van de stuklijst de WBS-niveaus van de kostenverdeling, tenzij er op een lager niveau in de stuklijststructuur een andere kostenverdeling aanwezig is

Voorbeeld

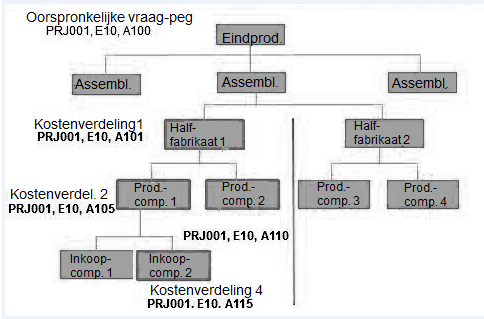

Een project PRJ001, met structuurdeel E en activiteit A, omvat de productie van het eindartikel met de volgende componenten op de stuklijst:

  • Assemblage
  • Subassemblage 1 & Subassemblage 2
  • MFG-component 1, MFG-component 2, MFG-component 3 en MFG-component 4
  • Inkoopcomponent 1 en Inkoopcomponent 2
[...]

De pegverdeling voor het project heeft in eerste instantie betrekking op het artikel waar de meeste vraag naar is (in dit voorbeeld het eindartikel).

Kostenverdelingen worden op de volgende niveaus aangemaakt:

  • Kostenverdeling 1 - bij Subassemblage 1
  • Kostenverdeling 2 - bij MFG-component 1
  • Kostenverdeling 3 - bij MFG-component 2
  • Kostenverdeling 4 - bij Inkoopcomponent 2

U kunt de volgende kosten verzamelen en bekijken:

  • MFG-component 1 bij Kostenverdeling 2 (gekoppeld aan peg PRJ001, E10, A105) in plaats van Kostenverdeling 1 (gekoppeld aan peg PRJ001, E10, A101), omdat Kostenverdeling 1 vervangen wordt door Kostenverdeling 2 die zich op een lager niveau bevindt.
  • MFG-component 2 bij Kostenverdeling 3 (gekoppeld aan peg PRJ001, E10, A110) in plaats van Kostenverdeling 1 (gekoppeld aan peg PRJ001, E10, A101).
  • Inkoopcomponent 1 bij Kostenverdeling 2 (gekoppeld aan peg PRJ001, E10, A105), omdat er geen kostenverdeling voor Inkoopcomponent 1 aangemaakt is.
  • Inkoopcomponent 2 bij Kostenverdeling 4 (gekoppeld aan peg PRJ001, E10, A115).

Voor Subassemblage 2, MFG-component 3 en MFG-component 4 kunt u de kostenverdelingen op het hoogste artikelniveau bekijken (eindartikel gekoppeld aan peg (PRJ001, E10, A100)).

Voorwaarden voor het aanmaken van kostenverdelingen

Met Infor LN kunt u alleen kostenverdelingen voor projecten aanmaken als het selectievakje Kostenverdelingen in de sessie Geïmplementeerde software-componenten (tccom0100s000) ingeschakeld is.

U kunt geen kostenverdelingen aanmaken voor projecten van het type Intern en Sjabloon.

U moet het structuurdeel/de activiteit opgeven om kostenverdelingen voor een project te kunnen aanmaken. De activiteiten die gebruikt worden voor het aanmaken van kostenverdelingen moeten van het type Verzamelrekening of Werkpakket zijn.

Kostenverdelingen instellen

Gebruik de sessie Kostenverdelingen (tppdm3600m000) om kostenverdelingen voor productiemateriaal en resourcekosten, servicedepotreparatiemateriaal, taken en andere kosten voor het project aan te maken en/of in te stellen.

NB

U kunt ook kostenverdelingen aanmaken voor lege projecten waarvan de projectcode niet is opgegeven op het veld Project in de sessie Kostenverdelingen (tppdm3600m000). U moet echter wel het standaardstructuurdeel of een standaardactiviteit opgeven.

Zoekcriteria voor kostenverdelingen

De zoekcriteria die Infor LN hanteert voor kostenverdelingen:

  1. Kostenverdelingen die vastgelegd zijn voor de productieresources van het specifieke project.
  2. Kostenverdelingen die ingesteld zijn voor de productieresources van een leeg project.
  3. Kostenverdelingen die ingesteld zijn voor het productiemateriaal van het specifieke project.
  4. Kostenverdelingen die ingesteld zijn voor het productiemateriaal van een leeg project.

De hiërarchische zoekvolgorde die van toepassing is op de productie (materiaal en resources):

ProductiesoortIIIIIIIVV
ProductiemateriaalHoofdartikel / componentartikel van stuklijstArtikelgroep / hoofdartikelAlleen het hoofdartikelAlleen het componentartikel van de stuklijstArtikelgroep
ProductieresourcesHoofdartikel / routing / bewerkingenHoofdartikel / routingAfdelingKostensoort / hoofdartikel



NB
  1. In geval van productiemateriaal kunt u de opties Artikelgroepen importeren en Componenten importeren gebruiken voor het instellen van een kostenverdeling voor meerdere artikelgroepen en componentartikelen van het hoofdartikel.
  2. In geval van productieresources kunt u de opties Bewerkingen importeren en Afdelingen importeren gebruiken voor het instellen van een kostenverdeling voor meerdere routingbewerkingen en afdelingen.

De hiërarchische zoekvolgorde die van toepassing is op servicedepotreparaties:

ServicetypeIIIIIIIVV
Materiaal depotreparatie serviceServiceartikelgroepInstallatiegroepServiceartikel (hoofdartikel)Seriedragend artikel (artikel)Serienummer artikel
Taken depotreparatie serviceHoofdroutingRoutingoptieReferentieactiviteitTaak
Overige kosten depotreparatie serviceArtikelgroepArtikelNiveau Kostensoort voor gereedschap, onderaanneming en overige kosten.



NB
  1. In geval van servicedepotreparatiemateriaal kunt u de opties Serviceartikelgroepen importeren en Installatiegroepen importeren gebruiken om een kostenverdeling voor meerdere serviceartikelgroepen en installatiegroepen in te stellen.
  2. In geval van servicedepotreparatietaken kunt u de optie Hoofdroutings importeren gebruiken om een kostenverdeling voor meerdere hoofdroutings in te stellen.
  3. In geval van overige kosten voor servicedepotreparaties kunt u de optie Artikelgroepen importeren gebruiken om een kostenverdeling voor meerdere artikelgroepen in te stellen.
Kostenverdelingen kopiëren

Met Infor LN kunt u de kostenverdeling handmatig naar een doelproject kopiëren met behulp van de optie Naar ander project kopiëren in het menu Referenties van de sessie Kostenverdelingen (tppdm3600m000). Het dialoogvenster Naar ander project kopiëren wordt geopend. Hierin kunt u het doelproject opgeven. U kunt ook het selectievakje Bestaande kostenverdelingen vervangen gebruiken om bestaande kostenverdelingen in het doelproject, indien aanwezig, te vervangen.

NB

Het selectievakje Bestaande kostenverdelingen vervangen wordt niet weergegeven wanneer u de optie Naar ander project kopiëren vanuit de MMT-sessies gebruikt.

Met Infor LN kunt u de kostenverdeling als volgt kopiëren:

  • van een bestaand project naar een nieuw project
  • van een sjabloon naar een nieuw project
  • van een bestaand project naar een projectsjabloon
  • van een bestaand project naar een ander bestaand project
Lege kostenverdelingen verwijderen

Met Lege kostenpegs verwijderen in de sessie Kostenverdelingen (tppdm3600m000) kunt u kostenverdelingregels verwijderen die niet aan een projectpeg (structuurdeel/activiteit) gekoppeld zijn.
