Artikel - bestelgegevens (tcibd2100s000)Bestelsysteem Enterprise Planning plant alleen artikelen waarvoor het bestelsysteem Gepland is. U geeft het bestelsysteem als volgt op:
Seriegroottebepaling De orderhoeveelheid van de geplande order is de hoeveelheid die door deze order wordt geproduceerd, wordt gekocht of op andere wijze wordt geleverd. De waarde van het veld Bestelmethode bepaalt welke regels Enterprise Planning toepast bij het berekenen van de orderhoeveelheid. Algemene parameters voor seriegroottebepaling:
Parameters voor specifieke bestelmethoden:
Om orders voor ongebruikelijke hoeveelheden te voorkomen (bijvoorbeeld 32.142 ijzeren bouten), kunt u het veld Stapgrootte orderhoeveelheid op een rond getal zetten, bijvoorbeeld 10, 50 of 100. Enterprise Planning plant een orderhoeveelheid die een veelvoud is van het veld Stapgrootte orderhoeveelheid. Om orders voor extreem kleine hoeveelheden te voorkomen (bijvoorbeeld 50 cm metaaldraad), kunt u het veld Minimum orderhoeveelheid op een redelijke waarde zetten. Zeer grote orders verminderen de flexibiliteit bij het plannen van de productiefaciliteiten en logistieke faciliteiten. Als een productieorder bijvoorbeeld een afdeling drie weken lang bezet houdt, kan het systeem tussendoor geen kleine spoedorders inplannen. U kunt dergelijke situaties voorkomen met behulp van het veld Maximum orderhoeveelheid. Het veld Bestelmethode kan de volgende waarden bevatten:
Partij voor partij De eenvoudigste bestelmethode is Partij voor partij. Bij de bestelmethode Partij voor partij berekent Enterprise Planning de bestelhoeveelheid als volgt:
NB Als de orderhoeveelheid wordt beperkt door de maximum hoeveelheid, optimaliseert het systeem de gegenereerde orders. Voorbeeld
Er worden twee orders aangemaakt van 35 stuks. Het systeem genereert geen order van 50 en een van 30, omdat dit resulteert in een overschot van 10 stuks. Vaste orderhoeveelheid Bij de bestelmethode Vaste orderhoeveelheid stelt Enterprise Planning de orderhoeveelheid altijd als volgt gelijk aan de vaste orderhoeveelheid :
Optimale seriegrootte De optimale seriegrootte is de seriegrootte die de laagste totale kosten oplevert als orderkosten en voorraadkosten worden meegenomen. Voor het berekenen van de optimale seriegrootte klikt u op Optimale seriegrootte berekenen. Bij de bestelmethode Optimale seriegrootte zet Enterprise Planning de orderhoeveelheden minimaal op de optimale bestelhoeveelheid. Tot maximum voorraad aanvullen Bij de bestelmethode Tot maximum voorraad aanvullen genereert Enterprise Planning orders als de geprojecteerde voorraad onder het voorraadplan of de veiligheidsvoorraad daalt. In dat geval wordt de orderhoeveelheid groot genoeg gemaakt om de voorraad weer op het maximum voorraadniveau te brengen. U kunt het maximum voorraadniveau instellen op het veld Maximum voorraad. De bestelmethode Tot maximum voorraad aanvullen is bij uitstek geschikt als:
Voorbeeld

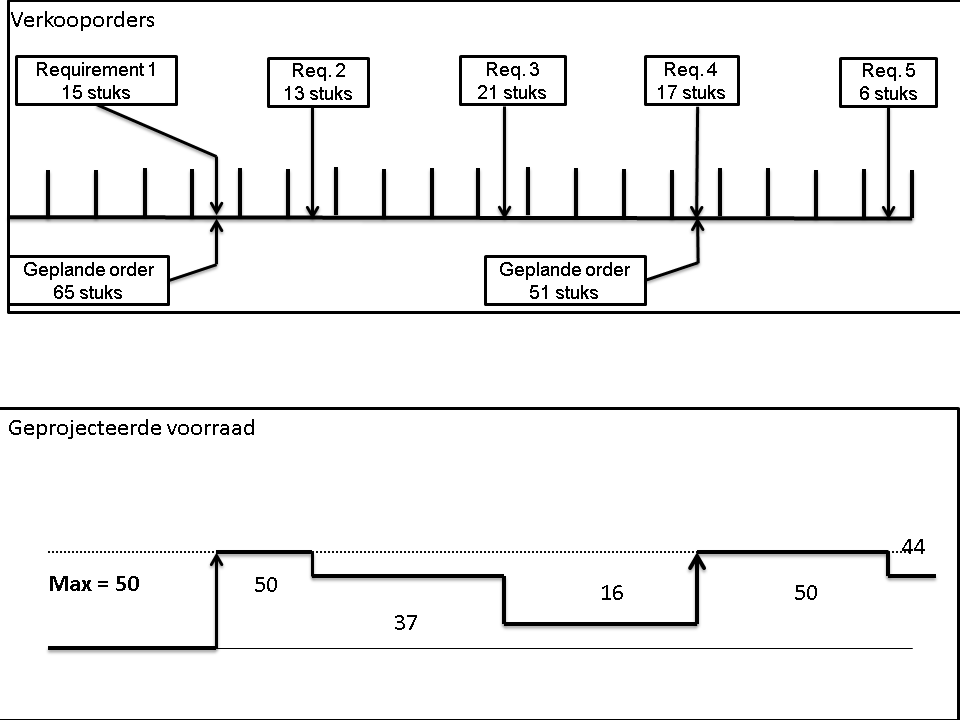

![]() Tot maximum voorraad aanvullen
In eerdere versies van LN werd deze bestelmethode geïmplementeerd voor SIC-artikelen (Statistical Inventory Control). De functionaliteit is ook beschikbaar voor geplande artikelen. U kunt de SIC-logica toepassen tijdens het genereren van orders.
| |||
