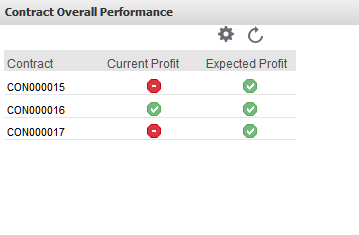

Gesamtvertragsfortschritt

Das Diagramm "Gesamtvertragsfortschritt" ist eine Metrik nach dem Ampelsystem zur grafischen Darstellung des Gesamtfortschritts des Vertrages.

[...]

Ampelanzeigen

Aktueller Gewinn

  • Grün
    Der aktuelle Gewinn ist positiv.
  • Rot
    Der aktuelle Gewinn ist negativ.

Erwarteter Gewinn

  • Grün
    Der erwartete Gewinn ist positiv.
  • Rot
    Der erwartete Gewinn ist negativ.
Vertragsergebnisanalyse

Um die Gewinndaten für den Vertrag verwalten zu können, werden in diesem Diagramm die Metrikkennzahlen "Aktueller Gewinn", "Erwarteter Gewinn" und "Geplanter Gewinn" angezeigt.

Diese Metriken werden wie folgt berechnet:

  • Aktueller Gewinn = Realisierter Erlös – Herstellkosten
  • Erwarteter Gewinn = Vertragswert – Prognostizierte Kosten bei Fertigstellung
  • Geplanter Gewinn = Vertragswert – Budgetbetrag
  • Realisierter Erlös = Summe aller Zwischenergebnisse für Erlöse nach Vertragsposition
  • Herstellkosten = Summe aller Zwischenergebnisse für Kosten nach Vertragsposition
  • Vertragswert = Summe aller Vertragspositionsbeträge
  • Prognostizierte Kosten bei Fertigstellung (EAC) = Summe aller EAC-Beträge für die mit der Vertragsposition verknüpften Projekte

Wenn der aktuelle Gewinn negativ ist, steht die Ampelanzeige auf Rot. Damit wird die Möglichkeit eines Verlustes angezeigt und dass der Anwender Maßnahmen ergreifen muss.

Wenn der erwartete Gewinn kleiner als der geplante Gewinn ist, steht die Ampelanzeige auf Rot. Wenn der erwartete Gewinn größer oder gleich dem geplanten Gewinn ist, steht die Ampelanzeige auf Grün.
