Ejemplo: Operaciones de superposición
El diagrama que se muestra en este tema ilustra una posible situación de operación de superposición, si se asume que cada operación requiere un grupo de recursos diferente. Cada grupo de recursos contiene un único recurso que se encuentra en turno para el tiempo que se representa en el ejemplo. Los pasos que se indican a continuación del diagrama explican los detalles.
- La carga llega a la operación 10 con una cantidad de seis piezas. El programador divide la carga en cargas de menor tamaño de un artículo cada una en función del valor de compensación de la siguiente operación y el tiempo de ciclo (en este caso, 0,5 / 0,5 = tamaño de carga de 1).
Nota
El programador mantiene las cargas divididas en el tamaño de carga calculado al inicio de cualquier serie de operaciones de superposición.
- Las seis cargas compiten por el recurso en la operación 10 de acuerdo con las reglas de selección del recurso definidas. Una de las cargas asigna el recurso necesario. El recurso no empieza a procesar la siguiente carga hasta que termina la primera (no obstante, si existen varios recursos en el grupo de recursos, el resto de cargas podrían asignar los recursos disponibles y comenzar el procesamiento).
- Cuando termina la primera carga, se traslada de inmediato a la operación 20. El valor Desplazamiento de la operación 20 es de 0,5 horas, por lo que comienza a procesar la primera carga a las 9:30 (30 minutos después del inicio de la operación 10).
- El programador ignora el valor Desplazamiento de la operación 30 de 2 horas porque permanece igual a través de una serie de operaciones de superposición. La operación 30 comienza a las 10:00 (30 minutos después del inicio de la operación 20).
- El programador mantiene las cargas divididas hasta que termina la operación 30. A continuación, a la 1:00, las vuelve a combinar en una carga de 6 porque la siguiente operación (operación 40) no permite superposición.
- La operación 40 comienza cuando termina la operación 30.
- La operación 50 permite superposición. Por tanto, al comenzar en la operación 40, el programador divide la carga en 3 cargas de 2 artículos, en función de los valores Desplazamiento y Horas de mano de obra por pieza de la operación 50.
- El valor Desplazamiento de la operación 50 es de 1 hora, por lo que comienza a las 2:00. La carga se mantiene dividida en el tamaño de carga que ha calculado el programador al inicio de esta serie de operaciones de superposición.
- Cuando termine la operación 50, el programador vuelve a combinar las cargas en una carga de 6 artículos.

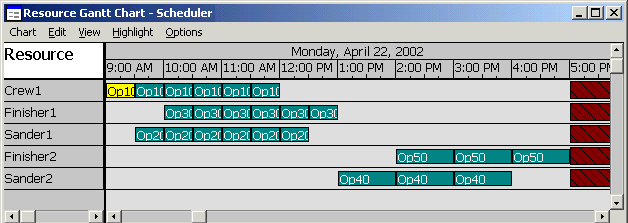

El mismo ejemplo que se muestra en la pantalla Gráfico Gantt de recursos tiene el siguiente aspecto (cada barra de operación representa una carga):
